Opas: Luo tilapäivitystyönkulku

Tässä kokonaisvaltaisessa opastuaalissa luot translyyttisen tehtäväkulun, joka seuraa projektin tilaa, kirjoittaa päivityksiä takaisin tietokantaan ja lähettää ilmoituksia Power BI:n raportista Microsoft Teamsille. Ratkaisu ylläpitää täydellistä historiaa kaikista tilapäivityksistä, joten voit seurata, miten projektin tila on muuttunut ajan myötä. Tämä opas osoittaa, miten datan takaisinkirjoitus yhdistetään ulkoisiin API-kutsuihin täydellisen viestintätyönkulun luomiseksi.

Tässä opetusohjelmassa opit:

  • Luo SQL-tietokanta Fabriciin, jossa on projektien ja tilan seurantataulukot, jotka ylläpitävät täydellistä historiaa.
  • Aseta muuttujakirjasto tallentamaan konfiguraatiot erikseen.
  • Määritä käyttäjätietotoiminnot, jotka päivittävät tilaa, pyytävät päivityksiä ja lähettävät ilmoituksia Teamsille.
  • Voit halutessasi perustaa Lakehouse-oikoteitä, joissa on materiaaliset järvinäkymät suoria järvinäkymiä varten.
  • Integroi käyttäjätietotoiminnot Power BI -raporttiin datatoimintopainikkeiden avulla.

Jos sinulla ei ole aiemmin luotua Fabric-kapasiteettia, aloita Fabric-kokeiluversio.

Edellytykset

  • Power BI Desktop Jos laitteeseen ei ole asennettu Power BI Desktopia, noudata ohjeita kohdassa Power BI Desktopin hankkiminen.
  • Microsoft Teams -kanava, jossa sinulla on lupa lisätä saapuvia webhookeja.

Yleiskatsaus

Tämä opas luo projektin seurantaratkaisun, jossa käyttäjät voivat päivittää projektin tilan suoraan Power BI -raportista. Kun käyttäjä päivittää tilan, järjestelmä:

  1. Kirjoittaa uuden tilan SQL-tietokantaan, ylläpitäen täydellistä historiaa kaikista tilapäivityksistä.
  2. Lähettää Adaptive Card -ilmoituksen Microsoft Teamsille.
  3. Päivittää raportti näyttääkseen päivitetyt tiedot.

Muistio

Päivitykset ilmestyvät raporttiin sen jälkeen, kun datafunktio on valmistunut ja raporttisivu päivittyy—yleensä muutaman sekunnin kuluessa, riippuen esimerkiksi toiminnon suoritusajasta, kyselyvasteajasta ja verkon olosuhteista. Import-tallennustilassa semanttinen malli täytyy päivittää erikseen ennen päivitettyjen arvojen ilmestymistä.

Käyttäjän työnkulku

Työnkulku luo jatkuvan palautesilmukan raportin käyttäjien välille:

  1. Pyydä päivitystä Teamsin kautta raportista — Käyttäjä valitsee raportista projektin ja lähettää tilapäivityspyynnön. Pyyntö julkaistaan Teamsissa, jossa on linkki takaisin raporttiin.

  2. Vastaanota ilmoitus Teamsissa ja avaa raportti — Projektin omistaja näkee ilmoituksen Teamsissa ja valitsee linkin raportin avaamiseen.

  3. Päivitystila raportissa — Projektin omistaja valitsee projektin, uuden tilan, lisää muistiinpanoja ja valitsee päivityspainikkeen.

  4. Katso päivitys ja lähetä ilmoitus — Raportti näyttää uuden tilan, ja Teamsille ilmestyy ilmoitus, joka vahvistaa muutoksen.

Arkkitehtuuri

Ratkaisu yhdistää nämä komponentit Microsoft Fabricissa:

Komponentti Tarkoitus
Fabric SQL-tietokanta Tallentaa projekti- ja tilapäivitystietueita täydellisellä historialla. Sisältää Project taulukon, Status updates taulukon (joka ylläpitää täydellistä historiaa kaikista muutoksista) ja Project status näkymän.
Lakehouse (valinnainen) Tarjoaa pikakuvakkeet SQL-tietokantatauluihin Direct Lake -näkymiin. Käytä, kun tarvitset materialisoituja järvinäkymiä analytiikkaan.
Muuttujakirjasto Tallentaa konfiguraatioarvot, kuten Teamsin webhookin URL- ja raportti-URL-osoitteen. Päivitä arvot ilman funktioiden uudelleenjulkaisua.
Käyttäjätietojen toiminnot Python-toiminnot, jotka käsittelevät takaisinkirjoituksen SQL:ään ja lähettävät ilmoituksia Microsoft Teamsille adaptiivisten korttien kautta.
Power BI -semanttinen malli Määrittelee tietomallin, suhteet ja mittarit. Rakennettu Power BI Desktopin raportin kanssa, mutta toimii erillisenä yksikkönä Power BI -palvelussa.
Power BI -raportti Käyttöliittymä, jossa käyttäjät voivat tarkastella projekteja, valita uusia tiloja ja käynnistää päivityksiä datatoimintopainikkeilla.
Microsoft Teams Vastaanottaa Adaptive Card -ilmoituksia tilamuutoksista ja linkittää takaisin raporttiin.

Data kulkee kahteen suuntaan:

  • Lukupolku: Power BI lukee SQL-tietokannasta (DirectQueryn kautta) tai Lakehousesta (Direct Laken kautta) näyttääkseen nykyisen projektin tilan.
  • Kirjoituspolku: Kun käyttäjä valitsee datafunktiopainikkeen, Power BI kutsuu käyttäjädatafunktion, joka kirjoittaa SQL-tietokantaan ja julkaisee sen Teamsissa.

SQL-tietokannan luominen

Tässä tilanteessa käytetään projektin seurantadataa. Seuraa Create a SQL Database in Fabricissa -vaiheita luodaksesi uuden SQL-tietokannan Fabric-työtilaasi.

Luo tietokantataulukot

  1. Avaa SQL-tietokannassasi uusi kyselyikkuna.

  2. Suorita seuraava SQL-skripti luodaksesi Project-taulun:

    CREATE TABLE [Project] (
        [Project id] INT NOT NULL,
        [Project name] NVARCHAR(200) NOT NULL,
        [Product name] NVARCHAR(200),
        [Description] NVARCHAR(4000),
        [Priority] NVARCHAR(20),
        [Start date] DATE,
        [Target end date] DATE,
        [Budget] DECIMAL(18,2),
        [Project manager] NVARCHAR(100),
        [Department] NVARCHAR(100),
        [Created date] DATETIME2,
        [Created by] NVARCHAR(100),
        [Is active] BIT,
        CONSTRAINT PK_Project PRIMARY KEY NONCLUSTERED ([Project id])
    );

  3. Luo Tilapäivitykset -taulukko seuraamaan tilan muutoksia ajan kuluessa:

    CREATE TABLE [Status updates] (
        [Update id] INT NOT NULL,
        [Project id] INT NOT NULL,
        [Status] NVARCHAR(50) NOT NULL,
        [Updated date] DATETIME2 NOT NULL,
        [Updated by] NVARCHAR(100) NOT NULL,
        [Notes] NVARCHAR(4000),
        CONSTRAINT PK_StatusUpdates PRIMARY KEY NONCLUSTERED ([Update id])
    );

  4. Luo näkymä, joka palauttaa kunkin projektin viimeisimmän tilan:

    CREATE VIEW [Project status] AS
    SELECT
        p.[Project id],
        p.[Project name],
        COALESCE(ls.[Latest status], 'Not Started') AS [Latest status],
        ls.[Latest notes]
    FROM [Project] p
    LEFT JOIN (
        SELECT
            [Project id],
            [Status] AS [Latest status],
            [Notes] AS [Latest notes],
            ROW_NUMBER() OVER (PARTITION BY [Project id] ORDER BY [Update id] DESC) AS RowNum
        FROM [Status updates]
    ) ls ON p.[Project id] = ls.[Project id] AND ls.RowNum = 1;

  5. Lisää esimerkkiprojektitiedot:

    INSERT INTO [Project] ([Project id], [Project name], [Product name], [Description], [Priority], [Start date], [Target end date], [Budget], [Project manager], [Department], [Created date], [Created by], [Is active])
    VALUES
    (1, 'Best Practices with Power BI - FabCon Atlanta', 'FabCon Atlanta', 'Session covering Power BI best practices for enterprise deployments', 'High', '2026-01-15', '2026-03-20', 5000.00, 'person1@somecompany.com', 'Developer Relations', '2026-01-15', 'Admin', 1),
    (2, 'Translytical Task Flows - Build', 'Microsoft Build', 'Deep dive into translytical workloads and real-time analytics patterns', 'Critical', '2026-02-01', '2026-05-19', 7500.00, 'person2@somecompany.com', 'Product Engineering', '2026-02-01', 'Admin', 1),
    (3, 'Advanced DAX Patterns - FabCon Barcelona', 'FabCon Barcelona', 'Workshop on complex DAX calculations and optimization techniques', 'High', '2026-03-01', '2026-09-15', 6000.00, 'person1@somecompany.com', 'Developer Relations', '2026-02-20', 'Admin', 1),
    (4, 'Semantic Modeling Deep Dive - Ignite', 'Microsoft Ignite', 'Comprehensive session on semantic model design and best practices', 'High', '2026-01-10', '2026-11-18', 8000.00, 'person2@somecompany.com', 'Product Engineering', '2026-01-10', 'Admin', 1),
    (5, 'Custom Visuals in Power BI - FabCon Atlanta', 'FabCon Atlanta', 'Hands-on lab for building custom visuals with the Power BI SDK', 'Medium', '2025-12-01', '2026-03-20', 4500.00, 'person1@somecompany.com', 'Developer Relations', '2025-12-01', 'Admin', 1),
    (6, 'TMDL for Version Control - Build', 'Microsoft Build', 'Session on using TMDL for semantic model source control and CI/CD', 'Critical', '2025-11-15', '2026-02-15', 5500.00, 'person2@somecompany.com', 'Product Engineering', '2025-11-15', 'Admin', 1),
    (7, 'Real-time Analytics with Power BI - Ignite', 'Microsoft Ignite', 'Showcase of Direct Lake and real-time streaming capabilities', 'High', '2026-02-10', '2026-11-18', 7000.00, 'person1@somecompany.com', 'Developer Relations', '2026-02-10', 'Admin', 1),
    (8, 'Semantic Modeling Workshop - FabCon Barcelona', 'FabCon Barcelona', 'Interactive workshop on building enterprise-grade semantic models', 'High', '2026-04-01', '2026-09-15', 6500.00, 'person2@somecompany.com', 'Product Engineering', '2026-02-25', 'Admin', 1);

  6. Lisää esimerkkitilapäivityksiä:

    INSERT INTO [Status updates] ([Update id], [Project id], [Status], [Updated date], [Updated by], [Notes])
    VALUES
    (1, 1, 'Not Started', '2026-01-15', 'person1@somecompany.com', 'Session abstract submitted and approved'),
    (2, 1, 'In Progress', '2026-01-25', 'person1@somecompany.com', 'Outline completed, starting slide deck'),
    (3, 1, 'In Progress', '2026-02-10', 'person1@somecompany.com', 'Demo environment setup in progress'),
    (4, 1, 'In Progress', '2026-02-25', 'person1@somecompany.com', 'First draft of presentation complete, scheduling dry run'),
    (5, 2, 'Not Started', '2026-02-01', 'person2@somecompany.com', 'Session proposal accepted for Build'),
    (6, 2, 'In Progress', '2026-02-08', 'person2@somecompany.com', 'Research phase - gathering customer scenarios'),
    (7, 2, 'In Progress', '2026-02-15', 'person2@somecompany.com', 'Architecture diagrams drafted'),
    (8, 2, 'In Progress', '2026-02-24', 'person2@somecompany.com', 'Building demo lakehouse environment'),
    (9, 3, 'Not Started', '2026-02-20', 'person1@somecompany.com', 'Call for speakers submission pending review'),
    (10, 4, 'Not Started', '2026-01-10', 'person2@somecompany.com', 'Initial brainstorming session with PM team'),
    (11, 4, 'In Progress', '2026-01-20', 'person2@somecompany.com', 'Content outline approved by leadership'),
    (12, 4, 'In Progress', '2026-02-05', 'person2@somecompany.com', 'Sample semantic models being developed'),
    (13, 5, 'Not Started', '2025-12-01', 'person1@somecompany.com', 'Lab environment requirements documented'),
    (14, 5, 'In Progress', '2025-12-15', 'person1@somecompany.com', 'SDK samples being prepared'),
    (15, 5, 'On Hold', '2026-01-10', 'person1@somecompany.com', 'Paused - waiting on SDK v5 release for new features'),
    (16, 6, 'Not Started', '2025-11-15', 'person2@somecompany.com', 'Session planning initiated'),
    (17, 6, 'In Progress', '2025-12-01', 'person2@somecompany.com', 'GitHub Actions workflow samples created'),
    (18, 6, 'In Progress', '2026-01-15', 'person2@somecompany.com', 'Dry run completed with internal team'),
    (19, 6, 'Completed', '2026-02-15', 'person2@somecompany.com', 'Session delivered at internal summit, ready for Build'),
    (20, 7, 'Not Started', '2026-02-10', 'person1@somecompany.com', 'Topic approved for Ignite breakout session'),
    (21, 7, 'In Progress', '2026-02-18', 'person1@somecompany.com', 'Eventstream demo scenarios identified'),
    (22, 7, 'In Progress', '2026-02-26', 'person1@somecompany.com', 'Direct Lake performance benchmarks in progress'),
    (23, 8, 'Not Started', '2026-02-25', 'person2@somecompany.com', 'Workshop format and duration confirmed');


Perusta muuttujakirjasto

Muuttujakirjasto tallentaa konfiguraatioarvot erikseen funktiokoodistasi. Tämä erottelu tarjoaa tärkeän edun: voit päivittää arvoja, kuten webhook-URL-osoitteita tai raporttilinkkejä ilman, että käyttäjätietotoimintoja muokkaa tai julkaisee uudelleen.

Esimerkiksi, jos Teams-kanavasi muuttuu tai sinun täytyy osoittaa toiseen raporttiin, päivitä muuttujakirjaston arvo ja muutos astuu voimaan välittömästi—koodimuutoksia ei tarvita.

  1. Fabric-työtilassasi valitse + Uusi kohde.

  2. Vieritä alas Kehitä tietoja -osioon ja valitse Muuttujakirjasto.

  3. Nimeä muuttujakirjasto ProjectVariables ja valitse Luo.

  4. Valitse + Uusi muuttuja ja lisää seuraavat muuttujat:

    Muuttujan nimi Tyyppi Description
    TEAMS_WEBHOOK_URL merkkijono Tiimisi saapuva webhook-URL
    POWERBI_REPORT_URL merkkijono URL Power BI -raporttiisi (lisätty julkaisun jälkeen)
  5. Valitse Tallenna lisättyäsi jokaisen muuttujan.

Hanki Teamsin webhook-URL

Seuraa Create an Incoming Webhook -kohdan ohjeita luodaksesi webhookin Teams-kanavallesi. Kun olet luonut webhookin, kopioi URL ja lisää se muuttujakirjastoon muodossa TEAMS_WEBHOOK_URL.

Tärkeää

Kuka tahansa, jolla on tämä URL, voi lähettää viestejä Teams-kanavallesi.

Luo käyttäjätietofunktiot

Luo käyttäjätietofunktioiden kohde, joka käsittelee tilapäivityksiä ja Teams-ilmoituksia.

  1. Fabric-työtilassasi valitse + Uusi kohde>User Data Functions.

  2. Korvaa oletuskoodi seuraavalla Python-koodilla:

    import fabric.functions as fn
    import logging
    from datetime import datetime

    udf = fn.UserDataFunctions()


    @udf.connection(argName="sqlDb", alias="ProjectTrackingDb")
    @udf.connection(argName="varLib", alias="ProjectVariables")
    @udf.function()
    def update_project_status(
        sqlDb: fn.FabricSqlConnection,
        varLib: fn.FabricVariablesClient,
        projectId: int,
        newStatus: str,
        updatedBy: str,
        notes: str,
        updatedDate: str
    ) -> str:
        """
        Updates the status of a project by inserting a new record
        into the Status updates table and sends a Teams notification.
        """
        logging.info(f"Updating status for Project ID: {projectId}")

        # Parse and validate the date
        try:
            parsed_date = datetime.fromisoformat(updatedDate)
        except ValueError:
            raise fn.UserThrownError(
                f"Invalid date format. Use ISO format: '2026-02-27T14:30:00'",
                {"providedDate": updatedDate}
            )

        # Validate status value
        valid_statuses = ['Not Started', 'In Progress', 'On Hold', 'Completed', 'Cancelled']
        if newStatus not in valid_statuses:
            raise fn.UserThrownError(
                f"Invalid status. Must be one of: {', '.join(valid_statuses)}",
                {"providedStatus": newStatus}
            )

        connection = sqlDb.connect()
        cursor = connection.cursor()

        try:
            # Get the previous status
            cursor.execute("""
                SELECT TOP 1 [Status]
                FROM [Status updates]
                WHERE [Project id] = ?
                ORDER BY [Update id] DESC
            """, (projectId,))
            prev_row = cursor.fetchone()
            previous_status = prev_row[0] if prev_row else "Not Started"

            # Get the next Update ID
            cursor.execute("SELECT ISNULL(MAX([Update id]), 0) + 1 FROM [Status updates]")
            next_update_id = cursor.fetchone()[0]

            # Verify the project exists
            cursor.execute("SELECT [Project name] FROM [Project] WHERE [Project id] = ?", (projectId,))
            project_row = cursor.fetchone()

            if not project_row:
                raise fn.UserThrownError(f"Project with ID {projectId} not found.")

            project_name = project_row[0]

            # Insert the new status update
            cursor.execute("""
                INSERT INTO [Status updates]
                ([Update id], [Project id], [Status], [Updated date], [Updated by], [Notes])
                VALUES (?, ?, ?, ?, ?, ?)
            """, (next_update_id, projectId, newStatus, parsed_date, updatedBy, notes))

            connection.commit()

            # Send Teams notification
            _send_teams_update(varLib, project_name, previous_status, newStatus, updatedBy, notes)

            return f"Status updated for '{project_name}': {previous_status} → {newStatus}"

        except Exception as e:
            connection.rollback()
            raise
        finally:
            cursor.close()
            connection.close()


    def _send_teams_update(varLib, project_name, previous_status, new_status, updated_by, notes):
        """Helper function to send Teams notification."""
        import requests
        import json

        variables = varLib.getVariables()
        webhook_url = variables.get("TEAMS_WEBHOOK_URL")
        report_url = variables.get("POWERBI_REPORT_URL")

        if not webhook_url:
            return

        adaptive_card = {
            "type": "message",
            "attachments": [{
                "contentType": "application/vnd.microsoft.card.adaptive",
                "content": {
                    "$schema": "http://adaptivecards.io/schemas/adaptive-card.json",
                    "type": "AdaptiveCard",
                    "version": "1.4",
                    "body": [
                        {
                            "type": "TextBlock",
                            "size": "Large",
                            "weight": "Bolder",
                            "text": "📋 Project Status Update"
                        },
                        {
                            "type": "FactSet",
                            "facts": [
                                {"title": "Project:", "value": project_name},
                                {"title": "Status:", "value": f"{previous_status} → {new_status}"},
                                {"title": "Updated By:", "value": updated_by}
                            ]
                        },
                        {
                            "type": "TextBlock",
                            "text": f"**Notes:** {notes}" if notes else "",
                            "wrap": True
                        }
                    ],
                    "actions": [
                        {"type": "Action.OpenUrl", "title": "View Project", "url": report_url}
                    ] if report_url else []
                }
            }]
        }

        requests.post(webhook_url, headers={"Content-Type": "application/json"},
                      data=json.dumps(adaptive_card), timeout=30)


    @udf.connection(argName="sqlDb", alias="ProjectTrackingDb")
    @udf.connection(argName="varLib", alias="ProjectVariables")
    @udf.function()
    def request_status_update(
        sqlDb: fn.FabricSqlConnection,
        varLib: fn.FabricVariablesClient,
        projectId: int,
        requestedBy: str,
        message: str
    ) -> str:
        """
        Sends a Teams notification requesting a status update for a project.
        """
        logging.info(f"Requesting status update for Project ID: {projectId}")

        connection = sqlDb.connect()
        cursor = connection.cursor()

        try:
            # Get project details
            cursor.execute("""
                SELECT [Project name], [Project manager]
                FROM [Project]
                WHERE [Project id] = ?
            """, (projectId,))
            project_row = cursor.fetchone()

            if not project_row:
                raise fn.UserThrownError(f"Project with ID {projectId} not found.")

            project_name = project_row[0]
            project_manager = project_row[1]

            # Get current status
            cursor.execute("""
                SELECT TOP 1 [Status], [Updated date]
                FROM [Status updates]
                WHERE [Project id] = ?
                ORDER BY [Update id] DESC
            """, (projectId,))
            status_row = cursor.fetchone()
            current_status = status_row[0] if status_row else "Not Started"
            last_updated = status_row[1].strftime("%Y-%m-%d") if status_row else "Never"

            # Send Teams notification
            _send_status_request(varLib, project_name, project_manager,
                                current_status, last_updated, requestedBy, message)

            return f"Status update requested for '{project_name}' from {project_manager}"

        finally:
            cursor.close()
            connection.close()


    def _send_status_request(varLib, project_name, project_manager, current_status,
                            last_updated, requested_by, message):
        """Helper function to send status update request via Teams."""
        import requests
        import json

        variables = varLib.getVariables()
        webhook_url = variables.get("TEAMS_WEBHOOK_URL")
        report_url = variables.get("POWERBI_REPORT_URL")

        if not webhook_url:
            return

        adaptive_card = {
            "type": "message",
            "attachments": [{
                "contentType": "application/vnd.microsoft.card.adaptive",
                "content": {
                    "$schema": "http://adaptivecards.io/schemas/adaptive-card.json",
                    "type": "AdaptiveCard",
                    "version": "1.4",
                    "body": [
                        {
                            "type": "TextBlock",
                            "size": "Large",
                            "weight": "Bolder",
                            "text": "📢 Status Update Requested"
                        },
                        {
                            "type": "FactSet",
                            "facts": [
                                {"title": "Project:", "value": project_name},
                                {"title": "Owner:", "value": project_manager},
                                {"title": "Current Status:", "value": current_status},
                                {"title": "Last Updated:", "value": last_updated},
                                {"title": "Requested By:", "value": requested_by}
                            ]
                        },
                        {
                            "type": "TextBlock",
                            "text": f"**Message:** {message}" if message else "",
                            "wrap": True
                        }
                    ],
                    "actions": [
                        {"type": "Action.OpenUrl", "title": "Update Status", "url": report_url}
                    ] if report_url else []
                }
            }]
        }

        requests.post(webhook_url, headers={"Content-Type": "application/json"},
                      data=json.dumps(adaptive_card), timeout=30)

  3. Säädä yhteydet:

    • Valitse Asetukset tai yhteyspaneeli.
    • Lisää yhteys ProjectTrackingDb Fabric SQL -tietokantaan.
    • Lisää yhteys ProjectVariables Variable Libraryyn.
  4. Valitse Julkaise ottaaksesi funktion käyttöön.

Muistio

Power BI:n datatoimintopainikkeilla käytettävien funktioiden on palautettava merkkijono (-> str). Power BI näyttää tämän palautusarvon käyttäjälle funktion suorituksen jälkeen, antaen palautetta toiminnon tuloksista.

Ymmärrä update_project_status funktio

Funktio update_project_status kirjoittaa uuden tilatietueen SQL-tietokantaan ja lähettää Teams-ilmoituksen. Kun käyttäjä valitsee raportissa päivityspainikkeen, tapahtuu seuraava prosessi:

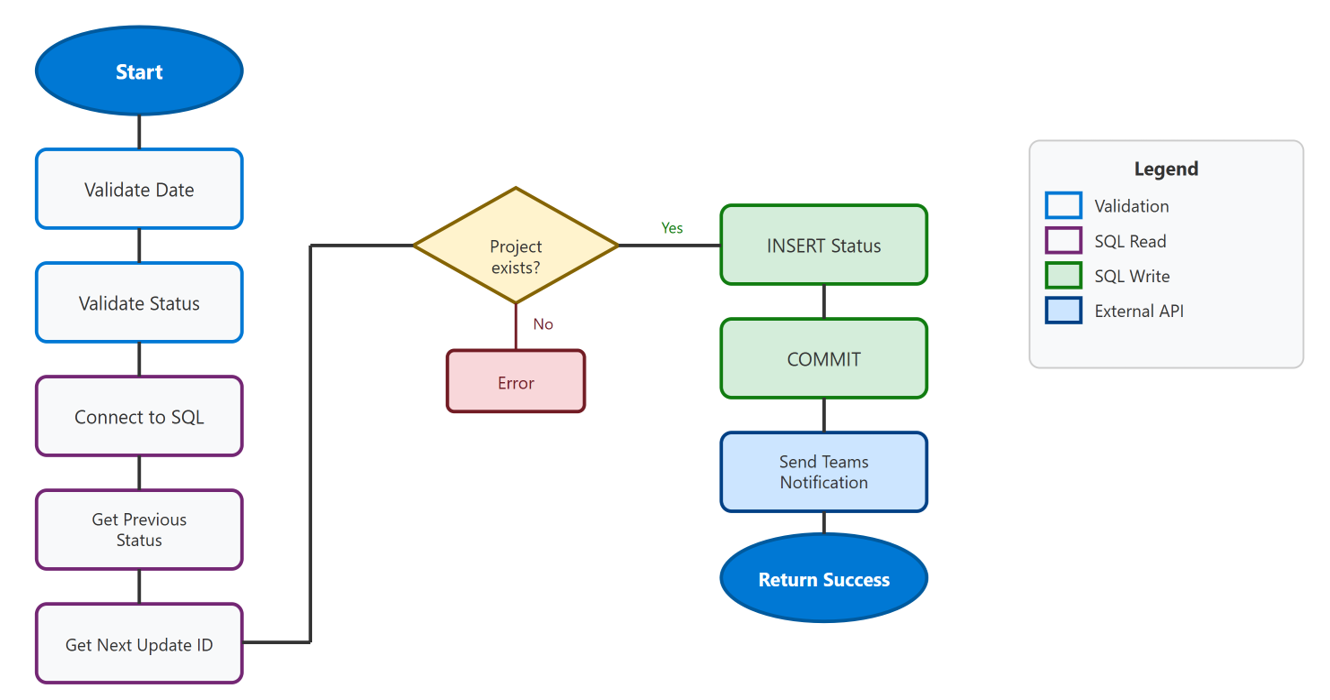

Kaavio, joka näyttää datavirran projektin tilan päivityksessä: Power BI kutsuu funktion, joka kirjoittaa SQL-tietokantaan ja lähettää Teams-ilmoituksen.

  1. Power BI kutsuu funktiota – Datafunktiopainike välittää parametrit (projektin tunnus, uusi tila, muistiinpanot jne.) käyttäjätietofunktioon.

  2. Syötteiden validointi – Funktio vahvistaa päivämäärämuodon ja tarkistaa, että tila on yksi sallituista vaihtoehdoista.

  3. Kysy nykyistä tilaa – Funktio hakee aiemman tilan ja projektin nimen tietokannasta.

  4. Lisää uusi tietue – Taulukkoon lisätään uusi rivi Status updates , jossa on uusi tila, aikaleima ja muistiinpanot.

  5. Lähetä Teams-ilmoitus – Helper-funktio _send_teams_update julkaisee Adaptive Cardin Teams-kanavallesi, joka näyttää tilanmuutoksen.

  6. Palautustulos – Funktio palauttaa onnistumisviestin, jonka Power BI näyttää käyttäjälle.

Ymmärrä request_status_update-funktio

Funktio request_status_update lähettää Teams-ilmoituksen, jossa pyydetään projektin omistajaa antamaan tilapäivitys. Tämä funktio ei kirjoita tietokantaan – se lähettää vain viestin.

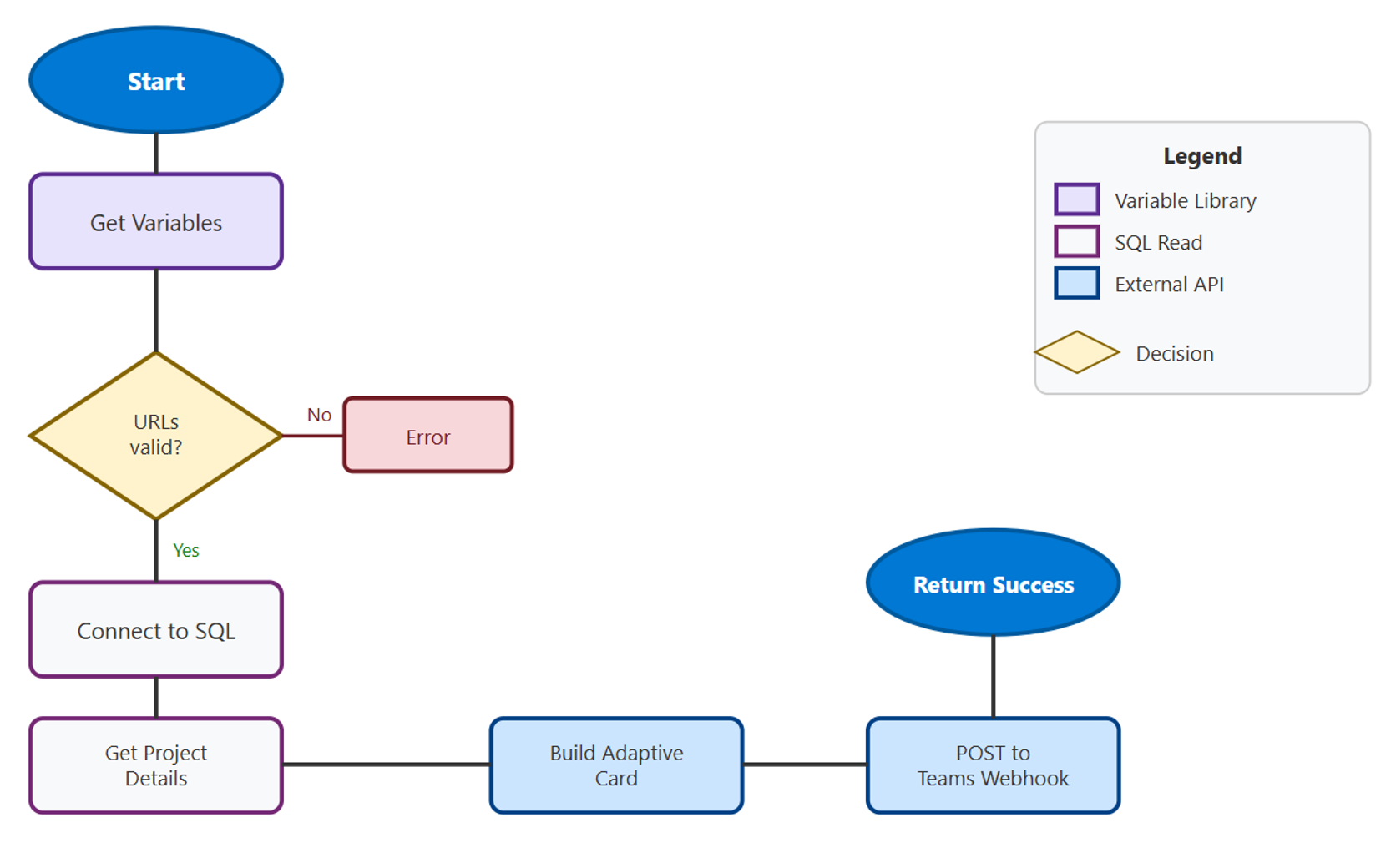

Kaavio, joka näyttää datavirran tilapäivitystä pyydettäessä: Power BI kutsuu funktiota, joka kysyy projektin yksityiskohtia ja lähettää Teams-ilmoituksen.

  1. Power BI kutsuu funktiota – Datafunktiopainike välittää projektin ID:n, pyytäjän nimen ja viestin funktiolle.

  2. Kysy projektin yksityiskohdista – Funktio hakee projektin nimen, projektipäällikkö ja nykyisen tilan tietokannasta.

  3. Lähetä Teams-ilmoitus – Aputoiminto _send_status_request julkaisee Adaptive Card -kortin Teams-kanavallesi, jossa on pyyntötiedot ja Päivitä projektin tila -painike, joka linkittää takaisin raporttiin.

  4. Palautustulos – Funktio palauttaa vahvistusviestin, jonka Power BI näyttää käyttäjälle.

(Valinnainen) Aseta Lakehouse-oikoteitä suoriin järvinäkymiin

Fabric SQL Database tallentaa kaiken datan Delta-tauluina OneLakessa, joten voit luoda Direct Lake -semanttisen mallin suoraan SQL-tietokantatauluihin. Direct Lake ei kuitenkaan pysty lukemaan näkymiä SQL-tietokannasta—vain taulukoita. Jos haluat käyttää näkymää Direct Laken kanssa, luo pikakuvakkeet SQL-tietokantatauluihin Lakehousessa ja määrittele näkymä siellä.

Luo pikakuvakkeitä SQL-tietokantatauluihin

  1. Fabric-työtilassasi luo uusi Lakehouse ja ota käyttöön skeemat.

  2. Lakehouse Explorerissa napsauta hiiren oikealla mitä tahansa skeemaa (kuten dbo) ja valitse Uusi taulukon pikakuvake.

  3. OneLake-luettelossa selaa SQL-tietokantaasi ja valitse taulu Project .

  4. Toista luodaksesi pikakuvakkeen taulukolle Status updates .

Pikakuvakkeet tarjoavat lukuoikeuden taustalla oleviin Delta-tauluihin ilman datan kopioimista.

Kuvakaappaus, jossa näkyy Lakehouse-vaihtoehdot pikanäppäimien ja materiaalisoitujen järvinäkymien lisäämiseen.

Luo materialisoitunut järvinäkymä

Luo Lakehouseen materialisoitu järvinäkymä, joka laskee kunkin projektin viimeisimmän tilan:

  1. Lakehousessa valitse Hallinnoi materialisoituja järvinäkymiä (esikatselu).

  2. Avaa uusi muistikirja Spark SQL:llä.

  3. Suorita seuraava kysely:

    CREATE MATERIALIZED LAKE VIEW IF NOT EXISTS dbo.project_status AS
    SELECT
        p.`Project id` AS ProjectId,
        p.`Project name` AS ProjectName,
        COALESCE(ls.LatestStatus, 'Not Started') AS LatestStatus,
        ls.LatestNotes
    FROM dbo.Project p
    LEFT JOIN (
        SELECT
            `Project id` AS ProjectId,
            `Status` AS LatestStatus,
            `Notes` AS LatestNotes,
            ROW_NUMBER() OVER (PARTITION BY `Project id` ORDER BY `Update id` DESC) AS RowNum
        FROM dbo.`Status updates`
    ) ls ON p.`Project id` = ls.ProjectId AND ls.RowNum = 1;

  4. Aikatauluta näkymän päivitys valitsemalla Aikataulut>päälle ja asettamalla taajuus.

Kuvakaappaus, jossa näkyy materialisoitu järvinäkymä, aikataulu ja luomisasetukset.

Muistio

SQL-tietokanta on edelleen käyttäjädatafunktioiden kirjoituskohde. Lakehouse-pikakuvakkeet tarjoavat vain luku -pääsyn analytiikkaan materiaalistetun järvinäkymän kautta.

Luo Power BI -raportti

Voit yhdistää tietoihisi joko DirectQueryn tai Direct Laken kautta:

  • DirectQuery to SQL Database: Reaaliaikainen data tukee uudelleenkirjoitusta käyttäjätietofunktioiden kautta.
  • Direct Lake to SQL Database -taulukot: Fabric SQL Database tallentaa datan Delta-tauluina OneLakeen, joten Direct Lake voi lukea tauluja suoraan.
  • Direct Lake Lakehousen kautta (näkymiä varten): Direct Lake ei pysty lukemaan näkymiä SQL Databasesta. Direct Lake -näkymien käyttämiseksi luo pikakuvakkeet SQL-tietokantatauluihin Lakehousessa ja määrittele sitten materiaalisoidut järvinäkymät siellä.

Vinkki

Tuontitilaa voi myös käyttää – tallennustilalle ei ole rajoituksia. Importissa semanttinen malli täytyy päivittää ennen kuin päivitetyt arvot näkyvät raportissa.

Vaihtoehto A: Yhdistä DirectQueryn kautta

  1. Avaa Power BI Desktop.

  2. Valitse OneLake-katalogi.

  3. Etsi Fabric SQL -tietokantasi.

  4. Valitse Yhdistä SQL-analytiikkapäätepisteeseen.

  5. Valitse Project, Status updates, ja Project status taulukot/näkymä.

  6. Kun pyydetään tallennustilaan, valitse DirectQuery.

Kuvakaappaus, jossa näkyy DirectQuery-semanttinen malli Power BI:ssä.

Vaihtoehto B: Yhdistä Direct Laken kautta (analytiikan suorituskykyä varten)

  1. Power BI -palvelussa valitse Create>OneLake -katalogi.

  2. Löydä Lakehousesi.

  3. Valitse pikakuvaketaulukot (Project, Status updates) ja materialisoitu järvinäkymä (project_status).

  4. Muokkaa semanttista mallia web-mallinnuskokemuksessa lisätäksesi mittareita ja suhteita.

Muistio

Direct Lake -mallissa sarakkeen nimissä materialisoidussa järven näkymässä ei ole välilyöntejä (esimerkiksi ProjectId sen sijaan Project id). Nimeä sarakkeet semanttisessa mallissa vastaamaan mittojasi.

Kuvakaappaus, jossa näkyy Direct Lake -semanttinen malli Power BI:ssä.

Luo Status Options -laskettu taulukko

Luo laskettu taulukko, joka antaa nappien viipalointilaitteen tilaarvot. Suorita tämä TMDL-skripti Power BI Desktopissa:

createOrReplace

	table 'Status Options'

		column Status
			summarizeBy: none
			isNameInferred
			sourceColumn: [Status]
			sortByColumn: 'Sort Order'

		column Description
			summarizeBy: none
			isNameInferred
			sourceColumn: [Description]

		column 'Sort Order'
			isHidden
			formatString: 0
			summarizeBy: sum
			isNameInferred
			sourceColumn: [Sort Order]

		column 'Status Color'
			summarizeBy: none
			isNameInferred
			sourceColumn: [Status Color]

		partition 'Status Options' = calculated
			mode: import
			source =
				DATATABLE(
				    "Status", STRING,
				    "Description", STRING,
				    "Sort Order", INTEGER,
				    "Status Color", STRING,
				    {
				        { "Not Started", "Project has been created but work has not begun", 1, "#808080" },
				        { "In Progress", "Active work is being performed on the project", 2, "#0078D4" },
				        { "On Hold", "Project is paused pending resources, decisions, or dependencies", 3, "#FFB900" },
				        { "Completed", "All project deliverables have been finished", 4, "#107C10" },
				        { "Cancelled", "Project has been terminated and will not be completed", 5, "#D13438" }
				    }
				)

Luo tukitoimia

Laadi laskettu taulukko, johon tallennetaan datafunktiopainikkeita tukevat mittarit. Suorita tämä TMDL-skripti Power BI Desktopissa:

createOrReplace

	table 'Translytical task flow'

		/// Generates a preview of the Teams notification that will be sent when the user updates the status. Shows a warning if required selections are missing.
		measure 'Preview of status update' = ```
				VAR _ProjectId = SELECTEDVALUE(Project[Project id], 0)
				VAR _ProjectName = SELECTEDVALUE(Project[Project name], "")
				VAR _PreviousStatus = [Latest Status]
				VAR _NewStatus = SELECTEDVALUE('Status Options'[Status], "N/A")
				VAR _UpdatedBy = [Updated by]
				VAR _UpdatedDate = FORMAT(NOW(), "YYYY-MM-DD HH:mm")
				VAR _NL = UNICHAR(10)
				RETURN
				IF(_ProjectId = 0 || _NewStatus = "N/A",
				    "⚠️ Select a project and new status to preview",
				    "📋 Teams Notification Preview" & _NL &
				    "━━━━━━━━━━━━━━━━━━━━" & _NL &
				    "Project: " & _ProjectName & _NL &
				    "Status: " & _PreviousStatus & " → " & _NewStatus & _NL &
				    "Updated By: " & _UpdatedBy & _NL &
				    "Date: " & _UpdatedDate & _NL &
				    "Notes: See above" & _NL &
				    "━━━━━━━━━━━━━━━━━━━━" & _NL &
				    "📨 This will be sent to Teams"
				)
				```

		/// Returns the email address of the current user. Used to track who made each status update.
		measure 'Updated by' = USERPRINCIPALNAME()

		/// Returns the most recent notes for the selected project. Only evaluates when a project is in scope.
		measure 'Latest notes' =
				IF(ISINSCOPE(Project[Project name]),
				LASTNONBLANKVALUE('Status updates'[Update id], MAX('Status updates'[Notes])),
				BLANK())

		/// Returns the most recent status for the selected project by finding the last non-blank status value.
		measure 'Latest status' =
				IF(HASONEVALUE(Project[Project id]),
				LASTNONBLANKVALUE('Status updates'[Update id], MAX('Status updates'[Status])),
				BLANK())

		/// Returns the Project ID when a single project is selected. Used as a parameter for the update_project_status and request_status_update functions.
		measure 'Selected project id' = SELECTEDVALUE(Project[Project id])
			formatString: 0

		/// Returns today's date in ISO format. Used as the timestamp for status updates.
		measure 'Updated date' = FORMAT(TODAY(), "yyyy-mm-dd")

		/// Provides dynamic text for the update button showing the selected project and new status.
		measure 'Update status button text' = "Update the status of " & SELECTEDVALUE(Project[Project name]) & " to " & SELECTEDVALUE('Status Options'[Status])

		column Value
			isHidden
			formatString: 0
			summarizeBy: sum
			isNameInferred
			sourceColumn: [Value]

		partition 'Translytical task flow' = calculated
			mode: import
			source = {1}

Muistio

Tämä skripti luo taulukon Translytical task flow , jossa on piilotettu sarakke. Kaikkien sarakkeiden piilottaminen muuntaa sen mittatauluksi, joka näyttää erityisen kuvakkeen ja näkyy aina Data-paneelin yläosassa helppoa käyttöä varten.

Nämä toimenpiteet palvelevat monia tarkoituksia:

Mitta Tarkoitus
Selected project id Tallentaa projektin ID:n, kun yksi projektirivi valitaan. Välitetään parametrina käyttäjätietofunktioihin.
Updated by Palauttaa nykyisen käyttäjän sähköpostin .USERPRINCIPALNAME() Jäljet, jotka ovat tehneet jokaisen tilapäivityksen.
Updated date Palauttaa tämän päivän päivämäärän ISO-muodossa (yyyy-mm-dd) funktion aikaleimaparametrille.
Update status button text Tarjoaa dynaamisen painikemerkinnän, joka näyttää valitun projektin ja uuden tilan (esimerkiksi "Päivitä session ABC:n tila käynnissä olevaksi").
Latest status Näyttää projektin viimeisimmän tilan, jolla LASTNONBLANKVALUE etsitään viimeinen merkintä Tilapäivitykset-taulukosta.
Latest notes Näyttää viimeisimmät muistiinpanot projektista. Arvioi vain, kun tietty projekti kuuluu laajuuteen.
Preview of status update Luo esikatselun Teams-ilmoituksesta ennen lähettämistä, auttaen käyttäjiä vahvistamaan muutoksensa. Näyttää varoituksen, jos valintoja puuttuu.

Raportin suunnitteleminen

Raportin asettelu ohjaa käyttäjiä selkeän työnkulun läpi: valitse projekti, valitse uusi tila, lisää muistiinpanoja ja suorita päivitys.

Kuvakaappaus, jossa näkyy koko Power BI -raportin suunnittelu projektitaululla, tilaviipalointiohjelmalla, muistiinpanojen syötteellä ja toimintopainikkeilla.

Luo projektitaulukko

  1. Lisää taulukko-visuaali näyttääksesi projektitiedot.

  2. Lisää nämä sarakkeet tiedoistasi:

    • Product name
    • Project name
    • Target end date
    • Description
    • Latest status (Tila- tai Projektin tilataulukosta/näkymästä)
    • Latest notes
  3. Aseta otsikoksi 1) Valitse projekti päivitettäväksi.

  4. Lajittele ensin Targetin päättymispäivän mukaan, joka näyttää tulevat määräajat.

Luo painikeviipalointi tilavalintaa varten

  1. Lisää Button slicerin visuaalinen.

  2. Arvot-kenttään lisää Status Options[Status].

  3. Lisää Label-kentässäFIRST(Status Options[Description]), jotta kuvaukset näkyvät kunkin tilan alla.

  4. Format-paneelissa:

    • Aseta tyylikorteille.
    • Aseta suuntavaakatasolle.
    • Aseta maksimilaatatviiteen (yksi kutakin tilaa kohden).
  5. Säädä ehdollinen muotoilu värittämään jokainen kortti kentän Status Color mukaan.

  6. Aseta otsikko muotoon 2) Valitse uusi tila.

Lisää syöteviipaleita muistiinpanoihin

  1. Lisää syöteviipalointi , johon käyttäjät voivat syöttää muistiinpanoja tilapäivityksestä.

  2. Aseta otsikoksi 3) Lisää muistiinpanoja tähän tilapäivitykseen.

  3. Lisää toinen syötteen viipalointi viestikentälle, jota pyytää tilapäivityspainike.

  4. Aseta otsikoksi Or lähetä viesti joukkueiden kanavalle.

Vinkki

Anna jokaiselle syötteen viipalijalle kuvaileva otsikko. Kun määrität datatoiminnon painikkeen, viipalointityökalut ilmestyvät parametrien pudotusvalikkoon otsikon vieressä, mikä helpottaa oikean tunnistettamista. Konfiguroinnin jälkeen voit tarvittaessa piilottaa otsikon raporttikankaaseen.

Lisää esikatselutaulukko

  1. Lisää taulukko-visuaalinen kuva, jossa on yksi sarake: mitta.[Preview of status update]

  2. Aseta otsikko Preview-päivitykseksi.

Tämä näyttää käyttäjille, miltä heidän Teams-ilmoituksensa näyttää ennen kuin he lähettävät sen.

Lisää datafunktiopainikkeet

Lisää kaksi painiketta: yksi tilan päivittämiseen ja toinen tilapäivityksen pyytämiseen.

Päivitä tilapainike

  1. Valitse Insert-välilehdeltä Button Data>-toiminto.

  2. Format-paneelissa määritä painiketeksti:

    • Aseta oletusteksti mittariksi [Update status button text] dynaamista merkintää varten.
    • Aseta Disabled -teksti staattiseksi tekstiksi, kuten "Valitse projekti, uusi tila ja lisää muistiinpanot ensin".
  3. Valitse Toiminto-kohdanTietofunktiostaEhdollinen muotoilu (fx) -painike. OneLake-katalogi avautuu.

  4. Etsi ja valitse julkaistu update_project_status funktio.

    Kun olet valinnut funktion, Muoto-ruudussa näkyvät sen Työtila, Funktiojoukko ja funktion nimi vain luku -tiedoissa.

  5. Kartoita funktioparametrit:

    Parametri Sidontatyyppi Sidottu
    projectId Mitta [Selected project id] mitta
    newStatus Slicer Nappien viipalointi visuaalisesti (automaattinen puhdistus käytössä)
    updatedBy Mitta [Updated by] mitta
    notes Slicer Syötteen viipalointi visuaalisesti (automaattinen puhdistus käytössä)
    updatedDate Mitta [Updated date] mitta
  6. Toiminto-alassa Format-paneelissa ota käyttöön Päivitä raportti onnistuneen tuloksen jälkeen. Tämä asetus päivittää raporttisivun automaattisesti funktion onnistuneen suorituksen jälkeen.

    Vinkki

    Ota automaattinen tyhjennys käyttöön slicer-parametreille, jotta napin viipalointi ja muistiinpanojen teksti nollautuvat käyttäjän aktivoitua toiminnon.

Muistio

Refresh the report after successful result -kytkin päivittää raporttisivun vain, kun funktio toimii onnistuneesti. DirectQuery- ja Direct Lake -tallennustiloissa päivitetyt visuaalit lähettävät kyselyt lähteelle semanttisen mallin kautta ja palauttavat viimeisimmät tiedot—yleensä muutaman sekunnin sisällä, mutta tarkka ajoitus riippuu tekijöistä kuten datafunktion suoritusajasta, kyselyn vasteajasta ja verkon olosuhteista. Tuontitilassa semanttinen malli täytyy päivittää erikseen ennen päivitettyjen arvojen ilmestymistä raportissa.

Kuvakaappaus, jossa näkyy Power BI -raportin projektin tilapäivityspainike.

Pyydä tilapäivityspainiketta

  1. Lisää toinen Button Data>-toiminto.

  2. Format-paneelissa määritä painiketeksti:

    • Aseta oletusteksti staattiseksi tekstiksi, kuten "Lähetä Teams-viesti kanavalle".
    • Aseta Disabled-teksti muotoon "Valitse projekti ja kirjoita ensin viesti".
  3. Valitse Toiminto-kohdanTietofunktiostaEhdollinen muotoilu (fx) -painike. OneLake-katalogi avautuu.

  4. Etsi ja valitse julkaistu request_status_update funktio.

    Kun olet valinnut funktion, Muoto-ruudussa näkyvät sen Työtila, Funktiojoukko ja funktion nimi vain luku -tiedoissa.

  5. Kartoita funktioparametrit:

    Parametri Sidontatyyppi Sidottu
    projectId Mitta [Selected project id] mitta
    requestedBy Mitta [Updated by] mitta
    message Slicer Syötteen viipalointi visuaalisesti (automaattinen puhdistus käytössä)
  6. Voit halutessasi ottaa käyttöön Päivitä raportti onnistuneen tuloksen jälkeen Format-paneelissaToiminto-osiossa.

Kuvakaappaus, jossa näkyy Teams-viestin lähetä painike Power BI:n raportissa.

Dynaamisen painikkeen tekstin määrittäminen

Käytä dynaamista tekstiä datatoiminnon painikkeissa näyttääksesi käyttäjille tarkalleen, mitä toimintoja tapahtuu, kun he valitsevat painikkeen. Sen sijaan, että näppäin olisi yleinen tunniste kuten "Päivitä", painike voi näyttää kontekstisidonnaisen tekstin kuten "Päivitä session ABC tila käynnissä olevaksi."

Dynaamisen painikkeen tekstin konfigurointiin:

  1. Luo mitta, joka generoi painiketunnisteen. Esimerkiksi tämä mittari yhdistää valitun projektin nimen ja uuden tilan:

    Update status button text =
        "Update the status of " & SELECTEDVALUE(Project[Project name]) & " to " & SELECTEDVALUE('Status Options'[Status])

  2. Format-paneelissa datafunktiopainikkeen kohdalla laajenna Painike>Teksti.

  3. Aseta oletusteksti dynaamiseksi mittariksi ([Update status button text]).

  4. Aseta Disabled -teksti staattiseksi tekstiksi, joka kertoo käyttäjille, mitä valintoja vaaditaan (esimerkiksi "Valitse projekti, uusi tila ja lisää muistiinpanot ensin").

Painike näyttää pois päältä poistetun tekstin, kunnes kaikki vaaditut parametrit ovat saaneet arvonsa. Kun käyttäjä tekee valintansa, painike näyttää dynaamisen tekstin, joka kuvaa kyseistä toimintoa.

Kuvakaappaus, jossa näkyy painikemuotoilupaneeli dynaamisen tekstin konfiguraatiolla, jossa käytetään oletustekstin ja staattisen tekstin mittaria pois päältä.

(Valinnainen) Lisää porauspainike ja sivu

Voit lisätä läpikäyntisivun, joka näyttää valitun projektin koko tilapäivitysten historian.

  1. Insert-välilehdellä valitse Button>.

  2. Format-paneelissaButtonin alla aseta teksti:

    • Oletusteksti: "Näytä kaikki tilapäivitykset"
    • Poistettu teksti: "Valitse projekti nähdäksesi kaikki tilapäivitykset"
  3. Toiminnon kohdalla ota toiminto käyttöön ja aseta:

    • Tyyppi: Drillthrough
    • Kohde: Valitse tilahistoriasivusi (luotu seuraavissa vaiheissa)
  4. Lisää uusi sivu ja nimeä se Tilapäivityshistoria.

  5. Sivun Format-paneelissa laajenna Sivun tiedot ja ota käyttöön Drillthrough. Lisää Project[Product name] drillthrough-kenttänä.

  6. Lisää visuaaleja tilahistorian näyttämiseksi:

    • Kortti: Tilapäivitysten kokonaismäärä
    • Nappiviipalointi: Jako tilan mukaan
    • Taulukko: Kaikki tilapäivitykset (Päivitystunnus, Päivitetty päivämäärä, Tila, Muistiinpanot, Päivitetty)
    • Viivakaavio: Päivitä toimintaa ajan myötä
  7. Lisää Takaisin-painike , jotta käyttäjät voivat palata pääraporttisivulle. Insert-välilehdeltä valitse Button>.

Julkaise raportti

  1. Tallenna raporttisi ja julkaise se Power BI -palvelussa.

  2. Kopioi raportin URL ja lisää se muuttujakirjastoon muodossa POWERBI_REPORT_URL.

Työnkulun testaaminen

Testaa pyynnön tilapäivitysprosessi

Julkaisun jälkeen voit käyttää translytistä tehtävävirtaa tilapäivityksen pyytämiseen:

Kuvakaappaus, joka näyttää numeroidut vaiheet tilapäivityksen pyytämiseksi: 1) valitse projekti, 2) syötä viesti, 3) valitse Lähetä tiimiviesti kanavalle, 4) katso vahvistus, 5) Teams-ilmoitus ilmestyy Päivitä projektin tila -painikkeella.

  1. Valitse projekti päivitettäväksi – Valitse projektirivi taulukosta asettaaksesi suodatinkontekstin.

  2. Tai lähetä viesti Teams-kanavalle – syötä viesti syötteen viipalointiin (esim. "Voimmeko saada päivityksen tähän?").

  3. Valitse Lähetä tiimien viesti kanavalle -painike.

  4. Pyyntö lähetetty vahvistus ilmestyy, kun toiminto on onnistuneesti suoritettu.

  5. Tarkista Teams-kanavasi Project Status Update Adaptive Card -kortin ja pyynnön yksityiskohdat.

  6. Projektin omistaja voi valita Päivitä projektin tila Adaptive Cardista avatakseen raportin ja päivittääkseen tilansa.

Kuvakaappaus, jossa Teamsissa on Adaptive Card -ilmoitus, jossa pyydetään tilapäivitystä Päivitä projektin tila -painikkeella.

Testaa päivitystilavirta

Julkaisun jälkeen voit käyttää translytistä tehtävävirtaa projektin tilan päivittämiseen:

Kuvakaappaus, jossa näkyy numeroidut vaiheet projektin tilan päivittämiseksi: 1) valitse projekti, 2) valitse tila, 3) lisää muistiinpanoja, 4) valitse Päivitä, 5) katso vahvistus, 6) Teams-ilmoitus ilmestyy.

  1. Valitse projekti päivitettäväksi – Valitse projektirivi taulukosta asettaaksesi suodatinkontekstin.

  2. Mikä on uusi tila? - Käytä nappiviipalointia valitaksesi uuden tilan (esim. Käynnissä).

  3. Lisää muistiinpanoja tätä tilapäivitystä varten – Syötä muistiinpanot syötteen viipalointiin (esim. "Aloitettu tallentaa demo").

  4. Valitse Päivitä-painike kirjoittaaksesi tilanmuutoksen takaisin järvenrakennukseen ja lähettääksesi Teams-ilmoituksen.

  5. Pyyntö lähetetty vahvistus ilmestyy, kun toiminto on onnistuneesti suoritettu.

  6. Tarkista Teams-kanavasi Project Status Update Adaptive Card -kortin ja tilanmuutoksen tiedot.

Kuvakaappaus, jossa näkyy Adaptive Card -ilmoitus Teamsissa tilapäivityksen jälkeen.

Translyyttiset tehtävänkulut

Raportin visuaalit

DAX-funktiot

Fabric-data

Microsoft Teams
