ガント コントロールの開発ガイド

この記事では、Gantt コントロールを使用して新しいフォームを作成する方法について説明します。 Tutorial_Gantt フォームのコードを確認します。 このコードは、Gantt コントロールのすべての機能を示し、データをロードしてアプリケーション プログラミング インターフェイス (API) を操作する方法を示しています。

ガントの新機能

Microsoft Dynamics AX 2012 では、クライアントは Win32 アプリケーションで、拡張機能は Microsoft ActiveX、WinForm、または Microsoft Windows Presentation Foundation (WPF) のコントロールを使用していました。 ActiveX コントロールと ManagedHost コントロールは HTML ベースのプラットフォームと互換性がないため、カスタム コントロールを追加するために使用することはできません。 代わりに、新しい拡張可能なコントロール フレームワークを使用して、HTML と JavaScript を使用してコントロールを追加します。 このフレームワークは、新しいガント コントロールを実装します。 以前のバージョンとは異なり、独自のフォームでコントロールを使用したり、コントロールを拡張したりするために、追加のライセンス料金を支払う必要はありません。

コントロールの高レベルの概要

次の図は、ガント管理の視覚的要素を示しています。

ガント コントロールのビジュアル要素のスクリーンショット。

コントロールを新しいフォームに追加するには、フォーム デザインで上部のノードを右クリックし、[新規追加]>Gantt を選択します。 Height プロパティと Width プロパティを SizeToAvailable に設定した後は、デザイナーで他のプロパティを設定する必要はありません。 他の多くのコントロールとは異なり、Gantt コントロールはデータ ソースにバインドすることはできません。 代わりに、コードからコントロールにすべてのデータを追加する必要があります。

ガント チャートの最も基本的な要素はタスク活動です。 各アクティビティは、グラフ内の独自の行を取得します。 活動は、親活動を参照することによって、ツリーのような階層を形成できます。 さらに、リンク (階層間) を介して 2 つのアクティビティを相互に接続できます。 コントロールにデータを追加するには、追加する要素のインスタンスを含むリストを作成します。 次に、 parm メソッドを使用してリストをコントロールに割り当てます。 データを変更するときは、リストの内容だけを変更しないでください。 データが変更されたことをクライアントに通知し、更新をトリガーするには、 parm メソッドを使用してリストをコントロールに再割り当てする必要があります。

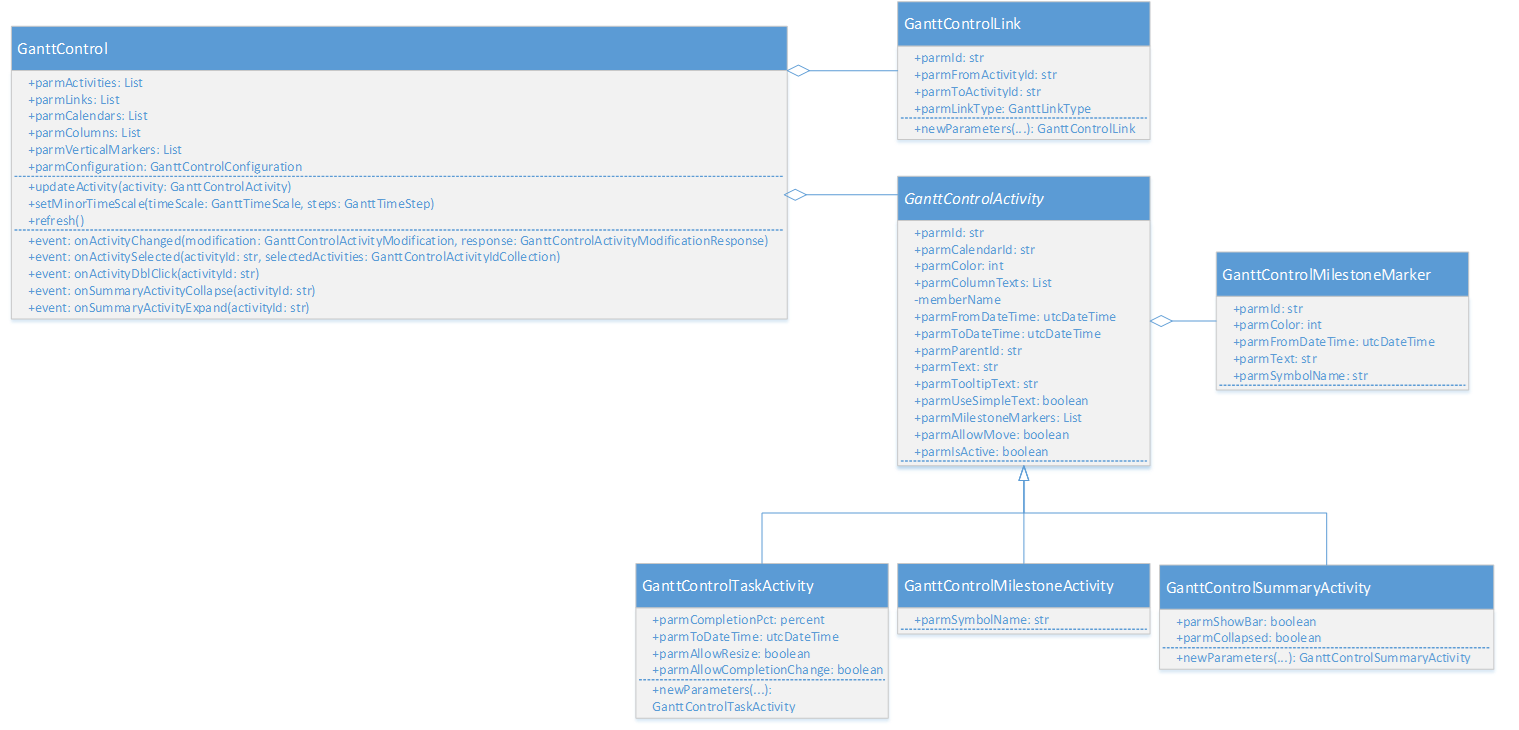

アクティビティとリンクの API のスクリーンショット。

各活動は、すべてのアクティビティ タイプに固有の ID を持つ必要があります。 この ID は、階層とリンクを構築するために必要です。 ID は、ユーザーの操作後にサーバーに通知された場合のアクティビティも識別します。 マイルストーンには 2 種類あります。マイルストーン アクティビティは、グラフ内の独自の行を取得し、リンクから参照できるスタンドアロン アクティビティです。 マイルストーン マーカーは、関連するアクティビティと同じ行に表示されます。 どちらの種類のマーカーでも、Dynamics Symbol フォントのシンボルが使用されます。

列のヘッダーとコンテンツ

コントロールの左側のグリッドでは、データを列に配置できます。 GanttControl.parmColumns プロパティ (GanttControlColumn オブジェクトの一覧) を使用して列定義を指定します。 GanttControlActivity.parmColumnTexts プロパティを使用して、アクティビティのテキスト文字列を含む単純な List オブジェクトとして列の内容を指定します。 列リストの値は文字列である必要があります。 そのため、サーバー上で数値、列挙、日付などを書式設定します。 utcdatetime を書式設定する場合は、ガント チャートでレンダリング時にそのタイム ゾーンが使用されるため、ユーザーの優先タイム ゾーンを考慮してください。

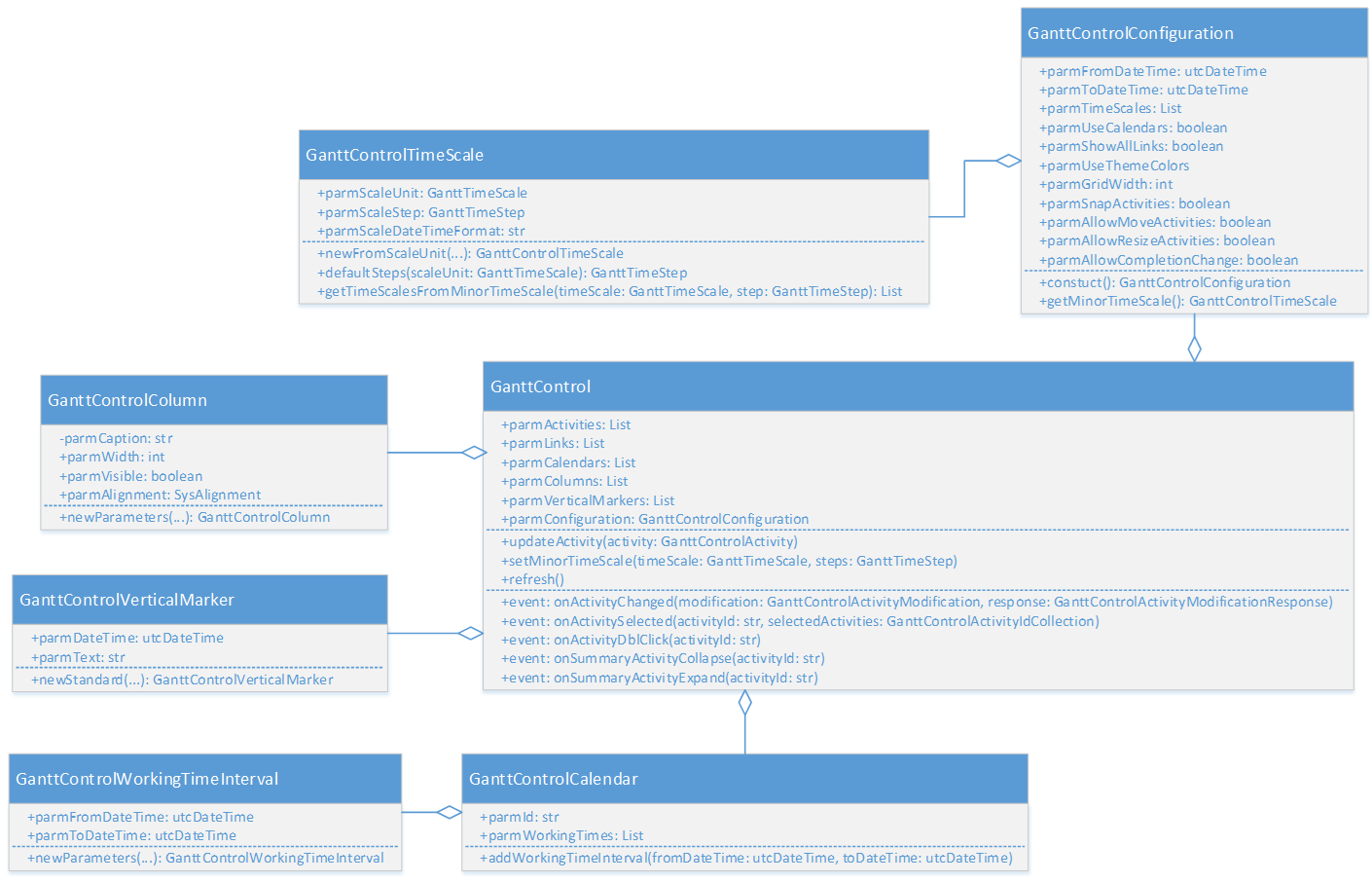

コントロールを構成するための API のスクリーンショット。

作業時間

活動はカレンダーを参照できます。 カレンダーは基本的に、作業時間間隔のリストです。 カレンダーを使用して、セル (行の交差部分とタイム スケール間隔) に異なる背景色を付けることで、稼働時間と非稼働時間を視覚的に分離します。 これらの作業時間間隔は、標準のカレンダー テーブルから取得する必要はありません。 間隔は、どこからでも読み込むことができる単なるデータです。 予定表は優れた概要を提供できる優れた機能ですが、パフォーマンスの問題を考慮する必要があります。 カレンダーをオンにすると ( GanttControlConfiguration.parmUseCalendars を true に設定することで)、コントロールは DIV 要素を使用して HTML で各セルをレンダリングします。 カレンダーに非常に細かいマイナー タイムスケールで長期間にわたって多くのアクティビティが表示される場合、多くの DIV 要素が存在します。 ブラウザーとハードウェアによっては、DIV 要素の数が多い場合、ユーザーのパフォーマンスの問題が発生する可能性があります。 この場合、カレンダーをオフにする必要がある場合があります。 この方法を使用すると、コントロールがレンダリングする必要がある DIV 要素の数を大幅に減らすことができます。 コントロールでは、カレンダーをオフにしてパフォーマンスを向上させることはできません。 特定のシナリオに基づいて、ユーザーに最適なものを決定します。

色の使用

活動およびマイルス トーン マーカーなどの要素には、色プロパティがあります。 通常は、 WinAPI::RGB2int メソッドを使用して特定の色の int 値を計算するか、ユーザーがカラー ピッカー ( ColorSelection::selectColor を呼び出して開く) を使用して値を設定します。 色を自分で制御する代わりに、色が現在のテーマに従うように指定できます。 GanttControlConfiguration.parmUseThemeColors オプションを true に設定すると、現在のテーマに含まれていない設定した色の値がコントロールによってオーバーライドされます。 手動で色を指定する必要はありません。 テーマの色を使用すると、アクティビティの parmIsActive フラグによって、アクティビティが濃い色または明るい色のどちらで表示されるかが決まります。

インタラクション

ユーザーがガントを操作するたびに、コントロールはサーバー側のコードに通知するイベントを発生させます。 現在、以下のイベントが利用可能です。

  • onActivitySelected(str _activityId, GanttControlActivityIdCollection _allSelectedActivityIds)
  • onActivityDblClick(str _activityId)
  • onSummaryActivityExpand(str _activityId)
  • onSummaryActivityCollapse(str _activityId)
  • onActivityChanged(GanttControlActivityModification _modification, GanttControlActivityModificationResponse _response)

これらすべてのイベントはクライアントからの一方向の通知です。 ただし、応答を設定できるため、onActivityChanged イベントは多少特殊なものです。 通常、ユーザーが変更を行うとき (たとえば、アクティビティを新しい時刻にドラッグする場合)、他のアクティビティを更新するか、アクティビティ自体に対していくつかの調整を行う必要があります (列のテキストを変更するなど)。 GanttControlActivityModificationResponse 応答で、更新する必要のあるアクティビティの一覧を提示することができます。 ユーザーが行った変更をそのまま受け入れる場合は、応答を設定しないでください。 ただし、少なくとも、現在のアクティビティの列テキストを更新して、新しい開始日と終了日が確実に表示されるようにする必要があります。 活動で、parmAllowMove フラグは、活動が移動できるかどうかを決定します。 ただし、 GanttControlConfiguration の上位レベルのフラグは、任意のアクティビティ (parmAllowMoveActivities) を移動できるかどうか、任意のアクティビティのサイズ変更 (parmAllowResizeActivities)、またはアクティビティの完了率 (parmAllowCompletionChange) を変更できるかどうかを決定します。
