このエンド ツー エンドのチュートリアルでは、プロジェクトの状態を追跡し、更新プログラムをデータベースに書き戻し、Power BI レポートからの通知をMicrosoft Teamsに投稿する、トランスリティカル タスク フローを作成します。 ソリューションでは、すべての状態の更新の完全な履歴が保持されるため、プロジェクトの状態が時間の経過とどのように変化したかを追跡できます。 このチュートリアルでは、データライトバックと外部 API 呼び出しを組み合わせて、完全な通信ワークフローを作成する方法について説明します。
このチュートリアルでは、以下の内容を学習します。
- 完全な履歴を保持するプロジェクトと状態追跡テーブルを含む SQL データベースを Fabric に作成します。
- 構成を個別に格納するように変数ライブラリを設定します。
- 状態の更新、更新の要求、Teams への通知の投稿を行うユーザー データ関数を構成します。
- 必要に応じて、Direct Lake ビュー用に具体化された湖のビューを含む Lakehouse ショートカットを設定します。
- データ関数ボタンを使用して、ユーザー データ関数を Power BI レポートと統合します。
既存の Fabric 容量がない場合は、 Fabric 試用版を開始します。
前提条件
- Power BI Desktop。 デバイスに Power BI Desktop がインストールされていない場合は、「 Power BI Desktop を取得する」の手順に従います。
- 受信 webhook を追加する権限がある Microsoft Teams のチャネル。
概要
このチュートリアルでは、ユーザーが Power BI レポートから直接プロジェクトの状態を更新できるプロジェクト追跡ソリューションを作成します。 ユーザーが状態を更新すると、システムは次の操作を行います。
- 新しい状態を SQL データベースに書き込み、すべての状態更新の完全な履歴を保持します。
- アダプティブ カード通知をMicrosoft Teamsに送信します。
- レポートを更新して、更新されたデータを表示します。
注
更新は、データ関数が完了し、レポート ページが更新された後にレポートに表示されます。通常は、関数の実行時間、クエリ応答時間、ネットワーク条件などの要因に応じて、数秒以内に更新されます。 ストレージのインポート モードでは、更新された値が表示される前にセマンティック モデルを個別に更新する必要があります。
ユーザー フロー
ワークフローでは、レポート ユーザー間に継続的なフィードバック ループが作成されます。
レポートから Teams を使用して更新を要求 する — ユーザーがレポート内のプロジェクトを選択し、状態更新要求を送信します。 Teams にレポートへのリンク付きでリクエストが投稿されます。
Teams で通知を受け取り、レポートを開く - プロジェクト所有者は Teams で通知を表示し、リンクを選択してレポートを開きます。
レポートの更新状態 - プロジェクト所有者がプロジェクトを選択し、新しい状態を選択し、メモを追加して、更新ボタンを選択します。
更新を確認し、通知を送信 します。レポートには新しい状態が表示され、変更を確認する通知が Teams に投稿されます。
アーキテクチャ
このソリューションは、Microsoft Fabric 内で次のコンポーネントを接続します。
| コンポーネント | Purpose |
|---|---|
| Fabric SQL データベース | プロジェクトと状態の更新レコードを完全な履歴と共に格納します。
Project テーブル、Status updates テーブル (すべての変更の完全な履歴を保持)、およびビューProject status含まれます。 |
| Lakehouse (省略可能) | Direct Lake ビューの SQL データベース テーブルへのショートカットを提供します。 分析に具体化された湖のビューが必要な場合に使用します。 |
| 変数ライブラリ | Teams Webhook URL やレポート URL などの構成値を格納します。 関数を再発行せずに値を更新します。 |
| ユーザー データ関数 | SQL への書き戻しを処理し、アダプティブ カードを介してMicrosoft Teamsに通知を投稿する Python 関数。 |
| Power BI セマンティック モデル | データモデル、関係、計測データを定義します。 Power BI Desktop のレポートを使用して構築されますが、Power BI サービスには別の項目として存在します。 |
| Power BI レポート | ユーザーがプロジェクトを表示し、新しい状態を選択し、データ関数ボタンを使用して更新をトリガーするユーザー インターフェイス。 |
| Microsoft Teams | 状態の変更とレポートへのリンクを含むアダプティブ カード通知を受信します。 |
データは次の 2 つの方向に流れます。
- 読み取りパス: Power BI は SQL データベース (DirectQuery 経由) または Lakehouse (Direct Lake 経由) から読み取り、現在のプロジェクトの状態を表示します。
- 書き込みパス: ユーザーがデータ関数ボタンを選択すると、Power BI はユーザー データ関数を呼び出します。この関数は SQL データベースに書き込まれ、Teams に投稿されます。
SQL データベースを作成する
このシナリオでは、プロジェクト追跡データを使用します。 「Fabric で SQL データベースを作成する」の手順に従って、Fabric ワークスペースに新しい SQL データベースを作成します。
データベース テーブルを作成する
SQL データベースで、新しいクエリ ウィンドウを開きます。
次の SQL スクリプトを実行して Project テーブルを作成します。
CREATE TABLE [Project] ( [Project id] INT NOT NULL, [Project name] NVARCHAR(200) NOT NULL, [Product name] NVARCHAR(200), [Description] NVARCHAR(4000), [Priority] NVARCHAR(20), [Start date] DATE, [Target end date] DATE, [Budget] DECIMAL(18,2), [Project manager] NVARCHAR(100), [Department] NVARCHAR(100), [Created date] DATETIME2, [Created by] NVARCHAR(100), [Is active] BIT, CONSTRAINT PK_Project PRIMARY KEY NONCLUSTERED ([Project id]) );状態の更新テーブルを作成して、時間の経過に伴う状態の変化を追跡します。
CREATE TABLE [Status updates] ( [Update id] INT NOT NULL, [Project id] INT NOT NULL, [Status] NVARCHAR(50) NOT NULL, [Updated date] DATETIME2 NOT NULL, [Updated by] NVARCHAR(100) NOT NULL, [Notes] NVARCHAR(4000), CONSTRAINT PK_StatusUpdates PRIMARY KEY NONCLUSTERED ([Update id]) );各プロジェクトの最新の状態を返すビューを作成します。
CREATE VIEW [Project status] AS SELECT p.[Project id], p.[Project name], COALESCE(ls.[Latest status], 'Not Started') AS [Latest status], ls.[Latest notes] FROM [Project] p LEFT JOIN ( SELECT [Project id], [Status] AS [Latest status], [Notes] AS [Latest notes], ROW_NUMBER() OVER (PARTITION BY [Project id] ORDER BY [Update id] DESC) AS RowNum FROM [Status updates] ) ls ON p.[Project id] = ls.[Project id] AND ls.RowNum = 1;サンプル プロジェクト データを挿入します。
INSERT INTO [Project] ([Project id], [Project name], [Product name], [Description], [Priority], [Start date], [Target end date], [Budget], [Project manager], [Department], [Created date], [Created by], [Is active]) VALUES (1, 'Best Practices with Power BI - FabCon Atlanta', 'FabCon Atlanta', 'Session covering Power BI best practices for enterprise deployments', 'High', '2026-01-15', '2026-03-20', 5000.00, 'person1@somecompany.com', 'Developer Relations', '2026-01-15', 'Admin', 1), (2, 'Translytical Task Flows - Build', 'Microsoft Build', 'Deep dive into translytical workloads and real-time analytics patterns', 'Critical', '2026-02-01', '2026-05-19', 7500.00, 'person2@somecompany.com', 'Product Engineering', '2026-02-01', 'Admin', 1), (3, 'Advanced DAX Patterns - FabCon Barcelona', 'FabCon Barcelona', 'Workshop on complex DAX calculations and optimization techniques', 'High', '2026-03-01', '2026-09-15', 6000.00, 'person1@somecompany.com', 'Developer Relations', '2026-02-20', 'Admin', 1), (4, 'Semantic Modeling Deep Dive - Ignite', 'Microsoft Ignite', 'Comprehensive session on semantic model design and best practices', 'High', '2026-01-10', '2026-11-18', 8000.00, 'person2@somecompany.com', 'Product Engineering', '2026-01-10', 'Admin', 1), (5, 'Custom Visuals in Power BI - FabCon Atlanta', 'FabCon Atlanta', 'Hands-on lab for building custom visuals with the Power BI SDK', 'Medium', '2025-12-01', '2026-03-20', 4500.00, 'person1@somecompany.com', 'Developer Relations', '2025-12-01', 'Admin', 1), (6, 'TMDL for Version Control - Build', 'Microsoft Build', 'Session on using TMDL for semantic model source control and CI/CD', 'Critical', '2025-11-15', '2026-02-15', 5500.00, 'person2@somecompany.com', 'Product Engineering', '2025-11-15', 'Admin', 1), (7, 'Real-time Analytics with Power BI - Ignite', 'Microsoft Ignite', 'Showcase of Direct Lake and real-time streaming capabilities', 'High', '2026-02-10', '2026-11-18', 7000.00, 'person1@somecompany.com', 'Developer Relations', '2026-02-10', 'Admin', 1), (8, 'Semantic Modeling Workshop - FabCon Barcelona', 'FabCon Barcelona', 'Interactive workshop on building enterprise-grade semantic models', 'High', '2026-04-01', '2026-09-15', 6500.00, 'person2@somecompany.com', 'Product Engineering', '2026-02-25', 'Admin', 1);状態の更新のサンプルを挿入します。
INSERT INTO [Status updates] ([Update id], [Project id], [Status], [Updated date], [Updated by], [Notes]) VALUES (1, 1, 'Not Started', '2026-01-15', 'person1@somecompany.com', 'Session abstract submitted and approved'), (2, 1, 'In Progress', '2026-01-25', 'person1@somecompany.com', 'Outline completed, starting slide deck'), (3, 1, 'In Progress', '2026-02-10', 'person1@somecompany.com', 'Demo environment setup in progress'), (4, 1, 'In Progress', '2026-02-25', 'person1@somecompany.com', 'First draft of presentation complete, scheduling dry run'), (5, 2, 'Not Started', '2026-02-01', 'person2@somecompany.com', 'Session proposal accepted for Build'), (6, 2, 'In Progress', '2026-02-08', 'person2@somecompany.com', 'Research phase - gathering customer scenarios'), (7, 2, 'In Progress', '2026-02-15', 'person2@somecompany.com', 'Architecture diagrams drafted'), (8, 2, 'In Progress', '2026-02-24', 'person2@somecompany.com', 'Building demo lakehouse environment'), (9, 3, 'Not Started', '2026-02-20', 'person1@somecompany.com', 'Call for speakers submission pending review'), (10, 4, 'Not Started', '2026-01-10', 'person2@somecompany.com', 'Initial brainstorming session with PM team'), (11, 4, 'In Progress', '2026-01-20', 'person2@somecompany.com', 'Content outline approved by leadership'), (12, 4, 'In Progress', '2026-02-05', 'person2@somecompany.com', 'Sample semantic models being developed'), (13, 5, 'Not Started', '2025-12-01', 'person1@somecompany.com', 'Lab environment requirements documented'), (14, 5, 'In Progress', '2025-12-15', 'person1@somecompany.com', 'SDK samples being prepared'), (15, 5, 'On Hold', '2026-01-10', 'person1@somecompany.com', 'Paused - waiting on SDK v5 release for new features'), (16, 6, 'Not Started', '2025-11-15', 'person2@somecompany.com', 'Session planning initiated'), (17, 6, 'In Progress', '2025-12-01', 'person2@somecompany.com', 'GitHub Actions workflow samples created'), (18, 6, 'In Progress', '2026-01-15', 'person2@somecompany.com', 'Dry run completed with internal team'), (19, 6, 'Completed', '2026-02-15', 'person2@somecompany.com', 'Session delivered at internal summit, ready for Build'), (20, 7, 'Not Started', '2026-02-10', 'person1@somecompany.com', 'Topic approved for Ignite breakout session'), (21, 7, 'In Progress', '2026-02-18', 'person1@somecompany.com', 'Eventstream demo scenarios identified'), (22, 7, 'In Progress', '2026-02-26', 'person1@somecompany.com', 'Direct Lake performance benchmarks in progress'), (23, 8, 'Not Started', '2026-02-25', 'person2@somecompany.com', 'Workshop format and duration confirmed');
変数ライブラリを設定する
変数ライブラリには、関数コードとは別に構成値が格納されます。 この分離により、ユーザー データ関数を編集または再発行することなく、Webhook URL やレポート リンクなどの値を更新できるという主な利点があります。
たとえば、Teams チャネルが変更された場合や、別のレポートをポイントする必要がある場合は、変数ライブラリの値を更新すると、変更はすぐに有効になります。コードの変更は必要ありません。
Fabric ワークスペースで、[ + 新しい項目] を選択します。
[ データの開発 ] セクションまで下にスクロールし、[ 変数ライブラリ] を選択します。
変数ライブラリに
ProjectVariables名前を付け、[ 作成] を選択します。[+ 新しい変数] を選択し、次の変数を追加します。
変数名 タイプ 説明 TEAMS_WEBHOOK_URL糸 あなたの Teams の受信 Webhook URL POWERBI_REPORT_URL糸 Power BI レポートの URL (発行後に追加) 各変数を追加した後 、[保存] を選択します 。
Teams Webhook URL を取得する
「 着信 Webhook を作成する 」の手順に従って、Teams チャネル用の Webhook を作成します。 webhook を作成したら、URL をコピーし、 TEAMS_WEBHOOK_URLとして変数ライブラリに追加します。
Important
この URL を持つすべてのユーザーは、Teams チャネルにメッセージを投稿できます。
ユーザー データ関数を作成する
状態の更新と Teams の通知を処理するユーザー データ関数項目を作成します。
Fabric ワークスペースで、[ + 新しい項目>ユーザー データ関数] を選択します。
既定のコードを次の Python コードに置き換えます。
import fabric.functions as fn import logging from datetime import datetime udf = fn.UserDataFunctions() @udf.connection(argName="sqlDb", alias="ProjectTrackingDb") @udf.connection(argName="varLib", alias="ProjectVariables") @udf.function() def update_project_status( sqlDb: fn.FabricSqlConnection, varLib: fn.FabricVariablesClient, projectId: int, newStatus: str, updatedBy: str, notes: str, updatedDate: str ) -> str: """ Updates the status of a project by inserting a new record into the Status updates table and sends a Teams notification. """ logging.info(f"Updating status for Project ID: {projectId}") # Parse and validate the date try: parsed_date = datetime.fromisoformat(updatedDate) except ValueError: raise fn.UserThrownError( f"Invalid date format. Use ISO format: '2026-02-27T14:30:00'", {"providedDate": updatedDate} ) # Validate status value valid_statuses = ['Not Started', 'In Progress', 'On Hold', 'Completed', 'Cancelled'] if newStatus not in valid_statuses: raise fn.UserThrownError( f"Invalid status. Must be one of: {', '.join(valid_statuses)}", {"providedStatus": newStatus} ) connection = sqlDb.connect() cursor = connection.cursor() try: # Get the previous status cursor.execute(""" SELECT TOP 1 [Status] FROM [Status updates] WHERE [Project id] = ? ORDER BY [Update id] DESC """, (projectId,)) prev_row = cursor.fetchone() previous_status = prev_row[0] if prev_row else "Not Started" # Get the next Update ID cursor.execute("SELECT ISNULL(MAX([Update id]), 0) + 1 FROM [Status updates]") next_update_id = cursor.fetchone()[0] # Verify the project exists cursor.execute("SELECT [Project name] FROM [Project] WHERE [Project id] = ?", (projectId,)) project_row = cursor.fetchone() if not project_row: raise fn.UserThrownError(f"Project with ID {projectId} not found.") project_name = project_row[0] # Insert the new status update cursor.execute(""" INSERT INTO [Status updates] ([Update id], [Project id], [Status], [Updated date], [Updated by], [Notes]) VALUES (?, ?, ?, ?, ?, ?) """, (next_update_id, projectId, newStatus, parsed_date, updatedBy, notes)) connection.commit() # Send Teams notification _send_teams_update(varLib, project_name, previous_status, newStatus, updatedBy, notes) return f"Status updated for '{project_name}': {previous_status} → {newStatus}" except Exception as e: connection.rollback() raise finally: cursor.close() connection.close() def _send_teams_update(varLib, project_name, previous_status, new_status, updated_by, notes): """Helper function to send Teams notification.""" import requests import json variables = varLib.getVariables() webhook_url = variables.get("TEAMS_WEBHOOK_URL") report_url = variables.get("POWERBI_REPORT_URL") if not webhook_url: return adaptive_card = { "type": "message", "attachments": [{ "contentType": "application/vnd.microsoft.card.adaptive", "content": { "$schema": "http://adaptivecards.io/schemas/adaptive-card.json", "type": "AdaptiveCard", "version": "1.4", "body": [ { "type": "TextBlock", "size": "Large", "weight": "Bolder", "text": "📋 Project Status Update" }, { "type": "FactSet", "facts": [ {"title": "Project:", "value": project_name}, {"title": "Status:", "value": f"{previous_status} → {new_status}"}, {"title": "Updated By:", "value": updated_by} ] }, { "type": "TextBlock", "text": f"**Notes:** {notes}" if notes else "", "wrap": True } ], "actions": [ {"type": "Action.OpenUrl", "title": "View Project", "url": report_url} ] if report_url else [] } }] } requests.post(webhook_url, headers={"Content-Type": "application/json"}, data=json.dumps(adaptive_card), timeout=30) @udf.connection(argName="sqlDb", alias="ProjectTrackingDb") @udf.connection(argName="varLib", alias="ProjectVariables") @udf.function() def request_status_update( sqlDb: fn.FabricSqlConnection, varLib: fn.FabricVariablesClient, projectId: int, requestedBy: str, message: str ) -> str: """ Sends a Teams notification requesting a status update for a project. """ logging.info(f"Requesting status update for Project ID: {projectId}") connection = sqlDb.connect() cursor = connection.cursor() try: # Get project details cursor.execute(""" SELECT [Project name], [Project manager] FROM [Project] WHERE [Project id] = ? """, (projectId,)) project_row = cursor.fetchone() if not project_row: raise fn.UserThrownError(f"Project with ID {projectId} not found.") project_name = project_row[0] project_manager = project_row[1] # Get current status cursor.execute(""" SELECT TOP 1 [Status], [Updated date] FROM [Status updates] WHERE [Project id] = ? ORDER BY [Update id] DESC """, (projectId,)) status_row = cursor.fetchone() current_status = status_row[0] if status_row else "Not Started" last_updated = status_row[1].strftime("%Y-%m-%d") if status_row else "Never" # Send Teams notification _send_status_request(varLib, project_name, project_manager, current_status, last_updated, requestedBy, message) return f"Status update requested for '{project_name}' from {project_manager}" finally: cursor.close() connection.close() def _send_status_request(varLib, project_name, project_manager, current_status, last_updated, requested_by, message): """Helper function to send status update request via Teams.""" import requests import json variables = varLib.getVariables() webhook_url = variables.get("TEAMS_WEBHOOK_URL") report_url = variables.get("POWERBI_REPORT_URL") if not webhook_url: return adaptive_card = { "type": "message", "attachments": [{ "contentType": "application/vnd.microsoft.card.adaptive", "content": { "$schema": "http://adaptivecards.io/schemas/adaptive-card.json", "type": "AdaptiveCard", "version": "1.4", "body": [ { "type": "TextBlock", "size": "Large", "weight": "Bolder", "text": "📢 Status Update Requested" }, { "type": "FactSet", "facts": [ {"title": "Project:", "value": project_name}, {"title": "Owner:", "value": project_manager}, {"title": "Current Status:", "value": current_status}, {"title": "Last Updated:", "value": last_updated}, {"title": "Requested By:", "value": requested_by} ] }, { "type": "TextBlock", "text": f"**Message:** {message}" if message else "", "wrap": True } ], "actions": [ {"type": "Action.OpenUrl", "title": "Update Status", "url": report_url} ] if report_url else [] } }] } requests.post(webhook_url, headers={"Content-Type": "application/json"}, data=json.dumps(adaptive_card), timeout=30)接続を構成します。
- [設定] または [接続] パネルを選択します。
- Fabric SQL Database を指す接続
ProjectTrackingDbを追加します。 - 変数ライブラリを指す接続
ProjectVariablesを追加します。
[ 発行] を選択して関数をデプロイします。
注
Power BI データ関数ボタンで使用する関数は、文字列 (-> str) を返す必要があります。 Power BI では、関数の実行後にこの戻り値がユーザーに表示され、アクションの結果に関するフィードバックが提供されます。

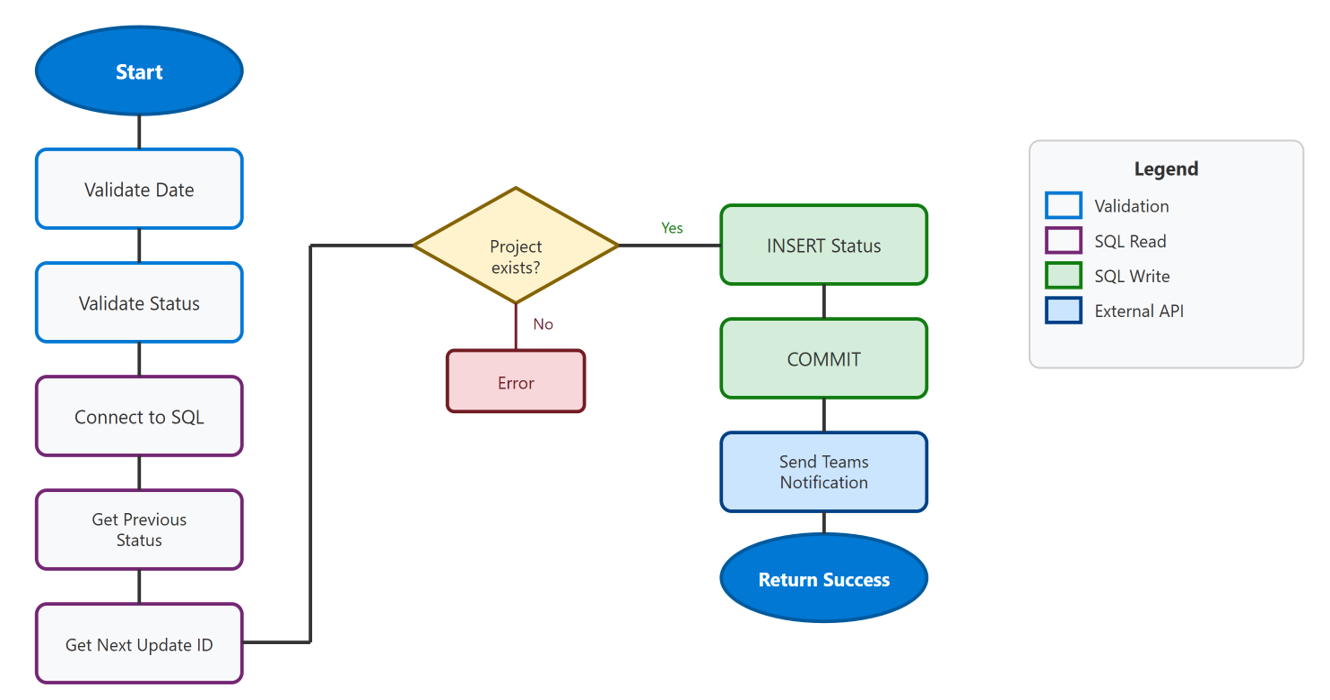

update_project_status関数について
update_project_status関数は、新しい状態レコードを SQL データベースに書き込み、Teams 通知を送信します。 ユーザーがレポートの [更新] ボタンを選択すると、次のフローが発生します。
Power BI は関数を呼び出します 。データ関数ボタンは、パラメーター (プロジェクト ID、新しい状態、メモなど) をユーザー データ関数に渡します。
入力の検証 - 関数は日付形式を検証し、状態値が許可されているオプションの 1 つであることを確認します。
クエリの現在の状態 - 関数は、データベースから以前の状態とプロジェクト名を取得します。
新しいレコードを挿入 する - 新しい状態、タイムスタンプ、メモを含む新しい行が
Status updatesテーブルに挿入されます。Teams 通知を送信 する - ヘルパー関数
_send_teams_update、状態の変化を示すアダプティブ カードを Teams チャネルに投稿します。結果を返す - 関数は、Power BI がユーザーに表示する成功メッセージを返します。

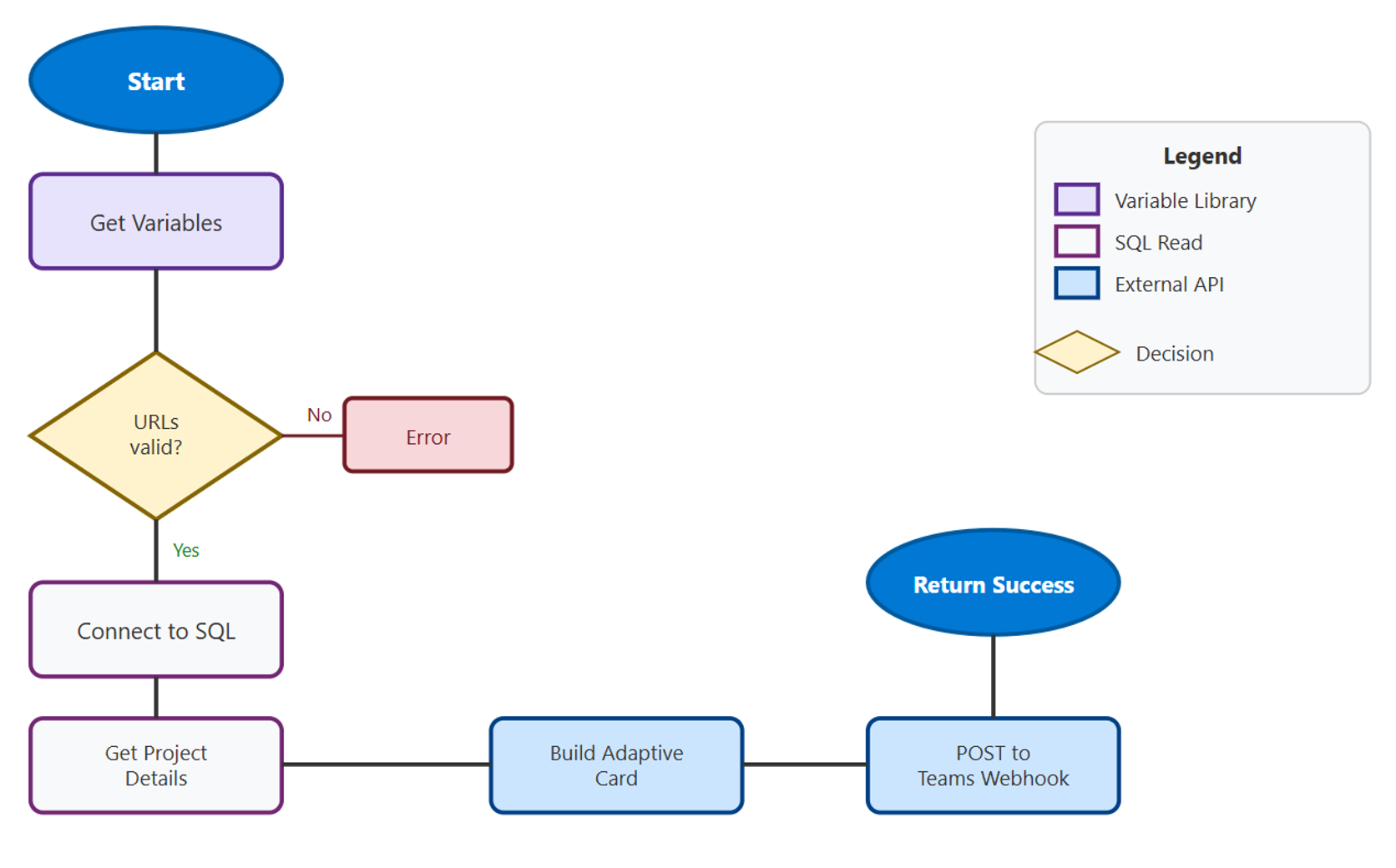

request_status_update関数について
request_status_update関数は、プロジェクト所有者に状態の更新を提供するよう求める Teams 通知を送信します。 この関数はデータベースに書き込まず、メッセージのみを送信します。
Power BI は関数を呼び出します 。データ関数ボタンは、プロジェクト ID、リクエスター名、メッセージを関数に渡します。
プロジェクトの詳細のクエリ - この関数は、データベースからプロジェクト名、プロジェクト マネージャー、および現在の状態を取得します。
Teams 通知の送信 - ヘルパー関数
_send_status_request、要求の詳細とレポートにリンクする [ プロジェクトの状態の更新] ボタンを含むアダプティブ カードを Teams チャネルに投稿します。結果を返す - 関数は、Power BI がユーザーに表示する確認メッセージを返します。
(任意)Lakehouse のショートカットを設定して Direct Lake ビューを利用する
Fabric SQL Database では、すべてのデータが Delta テーブルとして OneLake に格納されるため、SQL データベース テーブルに直接 Direct Lake セマンティック モデルを作成できます。 ただし、Direct Lake は SQL データベースからビューを読み取ることはできません。テーブルのみ。 Direct Lake でビューを使用するには、Lakehouse の SQL データベース テーブルへのショートカットを作成し、そこにビューを定義します。
SQL データベース テーブルへのショートカットを作成する
Fabric ワークスペースで、新しい Lakehouse を作成し、スキーマを有効にします。
Lakehouse Explorer で、任意のスキーマ ( dbo など) を右クリックし、[ 新しいテーブル ショートカット] を選択します。
OneLake カタログで、SQL データベースを参照し、
Projectテーブルを選択します。繰り返して、
Status updatesテーブルのショートカットを作成します。
ショートカットを使用すると、データを複製することなく、基になる Delta テーブルへの読み取りアクセスが提供されます。
具体化された湖のビューを作成する
各プロジェクトの最新の状態を計算する具体化されたレイク ビューを Lakehouse に作成します。
Lakehouse で、[ マテリアライズド レイク ビューの管理 (プレビュー)]を選択します。
Spark SQL で新しいノートブックを開きます。
次のクエリを実行します。
CREATE MATERIALIZED LAKE VIEW IF NOT EXISTS dbo.project_status AS SELECT p.`Project id` AS ProjectId, p.`Project name` AS ProjectName, COALESCE(ls.LatestStatus, 'Not Started') AS LatestStatus, ls.LatestNotes FROM dbo.Project p LEFT JOIN ( SELECT `Project id` AS ProjectId, `Status` AS LatestStatus, `Notes` AS LatestNotes, ROW_NUMBER() OVER (PARTITION BY `Project id` ORDER BY `Update id` DESC) AS RowNum FROM dbo.`Status updates` ) ls ON p.`Project id` = ls.ProjectId AND ls.RowNum = 1;[スケジュール>]を選択し、頻度を設定して、ビューの更新をスケジュールします。
注
SQL データベースは、ユーザー データ関数の書き込みターゲットのままです。 Lakehouse ショートカットは、マテリアライズド レイク ビューを通じて分析用の読み取り専用アクセスを提供します。
Power BI レポートを作成する
DirectQuery または Direct Lake を使用してデータに接続できます。
- SQL Database への DirectQuery: リアルタイム データでは、ユーザー データ関数による書き戻しがサポートされます。
- Direct Lake to SQL Database テーブル: Fabric SQL Database は OneLake にデルタ テーブルとしてデータを格納するため、Direct Lake はテーブルを直接読み取ることができます。
- Direct Lake via Lakehouse (ビュー用): Direct Lake は SQL Database からビューを読み取ることはできません。 Direct Lake でビューを使用するには、Lakehouse の SQL データベース テーブルへのショートカットを作成し、そこで具体化されたレイク ビューを定義します。
ヒント
インポート モードを使用することもできます。ストレージ モードに制限はありません。 インポートでは、更新された値がレポートに表示される前にセマンティック モデルを更新する必要があります。
オプション A: DirectQuery 経由で接続する
Power BIデスクトップを開きます。
OneLake カタログを選択します。
Fabric SQL データベースを探してください。
[ SQL 分析エンドポイントに接続] を選択します。
テーブル/ビューの
Project、Status updates、およびProject statusを選択します。ストレージ モードの入力を求められたら、 DirectQuery を選択します。
オプション B: Direct Lake 経由で接続する (分析パフォーマンス用)
Power BI サービスで、 作成>OneLake カタログを選択します。
レイクハウスを探します。
ショートカット テーブル (
Project、Status updates) と具体化されたレイク ビュー (project_status) を選択します。Web モデリング エクスペリエンスでセマンティック モデルを編集して、メジャーとリレーションシップを追加します。
注
Direct Lake では、具体化されたレイク ビューの列名にはスペースがありません (たとえば、ProjectIdではなくProject id)。 セマンティックモデルの列名を計算項目に対応するように変更します。
Status Options 計算テーブルを作成する
ボタン スライサーの状態値を提供する計算テーブルを作成します。 Power BI Desktop で次の TMDL スクリプトを実行します。
createOrReplace
table 'Status Options'
column Status
summarizeBy: none
isNameInferred
sourceColumn: [Status]
sortByColumn: 'Sort Order'
column Description
summarizeBy: none
isNameInferred
sourceColumn: [Description]
column 'Sort Order'
isHidden
formatString: 0
summarizeBy: sum
isNameInferred
sourceColumn: [Sort Order]
column 'Status Color'
summarizeBy: none
isNameInferred
sourceColumn: [Status Color]
partition 'Status Options' = calculated
mode: import
source =
DATATABLE(
"Status", STRING,
"Description", STRING,
"Sort Order", INTEGER,
"Status Color", STRING,
{
{ "Not Started", "Project has been created but work has not begun", 1, "#808080" },
{ "In Progress", "Active work is being performed on the project", 2, "#0078D4" },
{ "On Hold", "Project is paused pending resources, decisions, or dependencies", 3, "#FFB900" },
{ "Completed", "All project deliverables have been finished", 4, "#107C10" },
{ "Cancelled", "Project has been terminated and will not be completed", 5, "#D13438" }
}
)
支援策を作成する
データ機能ボタンをサポートする尺度を保持するための計算テーブルを作成します。 Power BI Desktop で次の TMDL スクリプトを実行します。
createOrReplace
table 'Translytical task flow'
/// Generates a preview of the Teams notification that will be sent when the user updates the status. Shows a warning if required selections are missing.
measure 'Preview of status update' = ```
VAR _ProjectId = SELECTEDVALUE(Project[Project id], 0)
VAR _ProjectName = SELECTEDVALUE(Project[Project name], "")
VAR _PreviousStatus = [Latest Status]
VAR _NewStatus = SELECTEDVALUE('Status Options'[Status], "N/A")
VAR _UpdatedBy = [Updated by]
VAR _UpdatedDate = FORMAT(NOW(), "YYYY-MM-DD HH:mm")
VAR _NL = UNICHAR(10)
RETURN
IF(_ProjectId = 0 || _NewStatus = "N/A",
"⚠️ Select a project and new status to preview",
"📋 Teams Notification Preview" & _NL &
"━━━━━━━━━━━━━━━━━━━━" & _NL &
"Project: " & _ProjectName & _NL &
"Status: " & _PreviousStatus & " → " & _NewStatus & _NL &
"Updated By: " & _UpdatedBy & _NL &
"Date: " & _UpdatedDate & _NL &
"Notes: See above" & _NL &
"━━━━━━━━━━━━━━━━━━━━" & _NL &
"📨 This will be sent to Teams"
)
```
/// Returns the email address of the current user. Used to track who made each status update.
measure 'Updated by' = USERPRINCIPALNAME()
/// Returns the most recent notes for the selected project. Only evaluates when a project is in scope.
measure 'Latest notes' =
IF(ISINSCOPE(Project[Project name]),
LASTNONBLANKVALUE('Status updates'[Update id], MAX('Status updates'[Notes])),
BLANK())
/// Returns the most recent status for the selected project by finding the last non-blank status value.
measure 'Latest status' =
IF(HASONEVALUE(Project[Project id]),
LASTNONBLANKVALUE('Status updates'[Update id], MAX('Status updates'[Status])),
BLANK())
/// Returns the Project ID when a single project is selected. Used as a parameter for the update_project_status and request_status_update functions.
measure 'Selected project id' = SELECTEDVALUE(Project[Project id])
formatString: 0
/// Returns today's date in ISO format. Used as the timestamp for status updates.
measure 'Updated date' = FORMAT(TODAY(), "yyyy-mm-dd")
/// Provides dynamic text for the update button showing the selected project and new status.
measure 'Update status button text' = "Update the status of " & SELECTEDVALUE(Project[Project name]) & " to " & SELECTEDVALUE('Status Options'[Status])
column Value
isHidden
formatString: 0
summarizeBy: sum
isNameInferred
sourceColumn: [Value]
partition 'Translytical task flow' = calculated
mode: import
source = {1}
注
このスクリプトでは、非表示の列を含む Translytical task flow テーブルが作成されます。 すべての列を非表示にすると、メジャー テーブルに変換されます。メジャー テーブルには特別なアイコンが表示され、[データ] ウィンドウの上部に常に表示されるため、簡単にアクセスできます。
これらの対策は、複数の目的を果たします。
| 測る | Purpose |
|---|---|
Selected project id |
1 つのプロジェクト行が選択されている場合、プロジェクト ID をキャプチャします。 ユーザー データ関数にパラメーターとして渡されます。 |
Updated by |
USERPRINCIPALNAME()経由で現在のユーザーの電子メールを返します。 各ステータスを更新したユーザーを追跡します。 |
Updated date |
関数のタイムスタンプ パラメーターの ISO 形式 (yyyy-mm-dd) で今日の日付を返します。 |
Update status button text |
選択したプロジェクトと新しい状態 ("セッション ABC の状態を進行中に更新する" など) を示す動的ボタン のラベル付けを提供します。 |
Latest status |
LASTNONBLANKVALUEを使用してプロジェクトの最新の状態を表示し、[Status updates]\(状態の更新\) テーブルの最後のエントリを検索します。 |
Latest notes |
プロジェクトの最新のノートを表示します。 特定のプロジェクトがスコープ内にある場合にのみ評価されます。 |
Preview of status update |
送信前に Teams 通知のプレビューを生成し、ユーザーが変更を確認できるようにします。 選択されていない場合は警告を表示します。 |
レポートのデザイン
レポート レイアウトでは、プロジェクトの選択、新しい状態の選択、メモの追加、更新の実行など、明確なワークフローをユーザーに案内します。
プロジェクト テーブルを作成する
プロジェクト情報を表示する Table ビジュアルを追加します。
データから次の列を追加します。
Product nameProject nameTarget end dateDescription-
Latest status([状態] または [プロジェクトの状態] テーブル/ビューから) Latest notes
タイトルを 1 に設定 します。更新するプロジェクトを選択します。
ターゲット終了日を昇順で並べ替えて、今後の期限を最初に表示します。
状態を選択するためのボタン スライサーを作成する
Button スライサー ビジュアルを追加します。
[ 値 ] フィールドに
Status Options[Status]を追加します。[ ラベル ] フィールドに、各状態の下に説明を表示する
FIRST(Status Options[Description])を追加します。書式ペインで:
- [スタイル] を [カード] に設定します。
- [方向] を [水平] に設定します。
- 最大タイル数を 5 に設定します (状態ごとに 1 つ)。
Status Colorフィールドで各カードに色を付ける条件付き書式を構成します。タイトルを「2) 新しい状態を選択」に設定する.
ノートの入力スライサーを追加する
ユーザーが状態の更新に関するメモを入力するための 入力スライサー を追加します。
タイトルを 3 に設定します。この状態の更新に関するメモを追加します。
要求状態の更新ボタンで使用されるメッセージ フィールドに別の入力スライサーを追加します。
タイトルを [ またはチーム チャネルにメッセージを送信する] に設定します。
ヒント
各入力スライサーにわかりやすいタイトルを付けます。 データ関数ボタンを構成すると、タイトルのパラメーター ドロップダウンにスライサーが表示され、正しいものを簡単に識別できます。 構成後、必要に応じてレポート キャンバスでタイトルを非表示にすることができます。
プレビュー テーブルを追加する
1 つの列 ( メジャー) を含む
[Preview of status update]ビジュアルを追加します。タイトルを [更新プログラムのプレビュー] に設定します。
これにより、送信前の Teams 通知の外観がユーザーに表示されます。
データ関数ボタンを追加する
2 つのボタンを追加します。1 つは状態を更新するためのボタンで、1 つは状態の更新を要求するボタンです。
[状態の更新] ボタン
[ 挿入 ] タブで、 Button>Data 関数を選択します。
[ 書式 ] ウィンドウで、ボタンのテキストを構成します。

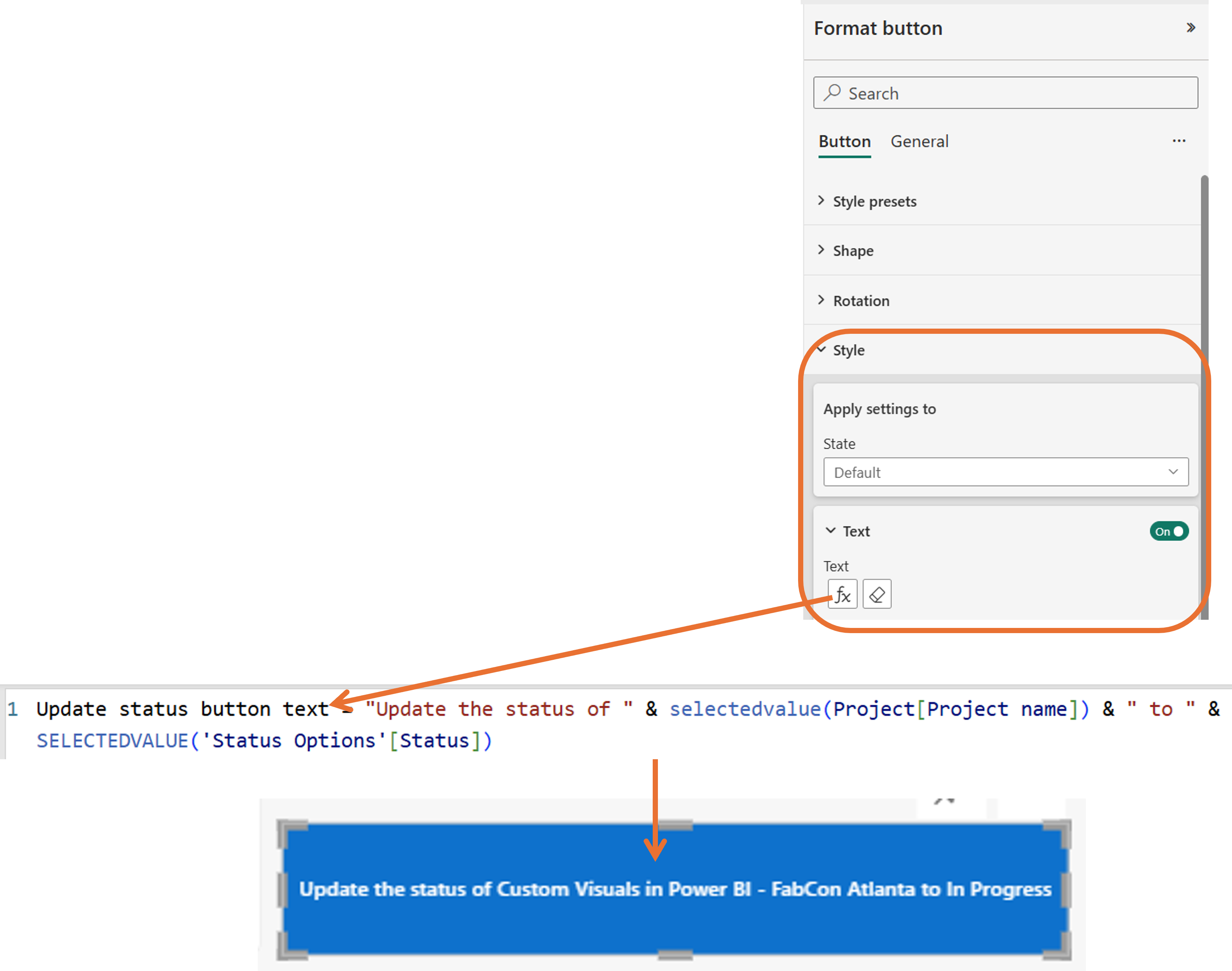

- 動的ラベル付けを行うため、デフォルトテキストを
[Update status button text]メジャーに設定します。 - "無効なテキスト"を「プロジェクトを選択し、新しいステータスを設定し、まずノートを追加してください」のような静的テキストに設定します。
- 動的ラベル付けを行うため、デフォルトテキストを
[アクション] で、[データ] 関数の横にある [条件付き書式 (fx)] ボタンを選択します。 OneLake カタログが開きます。
公開した
update_project_status関数を見つけて選択します。関数を選択すると、[ 書式 ] ウィンドウに、 ワークスペース、 関数セット、関数名が読み取り専用の詳細として表示されます。
関数パラメーターをマップします。
パラメーター [バインドの種類] バインドされている projectId測る [Selected project id]測定newStatusSlicer ボタン スライサー ビジュアル (自動クリアが有効) updatedBy測る [Updated by]測定notesSlicer 入力スライサー ビジュアル (オートクリアが有効) updatedDate測る [Updated date]測定[アクション] の [書式] ウィンドウで、[結果が成功した後にレポートを更新する] を有効にします。 この設定は、関数が正常に実行された後、レポート ページを自動的に更新します。
ヒント
ユーザーが関数をトリガーした後にボタン スライサーとノート テキストがリセットされるように、スライサー パラメーターの 自動クリア を有効にします。
注
[ 結果が成功した後にレポートを更新 する] トグルは、関数が正常に実行された場合にのみレポート ページを更新します。 DirectQuery および Direct Lake ストレージ モードの場合、更新されたビジュアルはセマンティック モデルを介してソースにクエリを送信し、最新のデータを返します 。通常は数秒以内ですが、正確なタイミングは、データ関数の実行時間、クエリ応答時間、ネットワーク条件などの要因によって異なります。 インポート モードでは、更新された値がレポートに表示される前に、セマンティック モデルを個別に更新する必要があります。
[状態の更新の要求] ボタン
別の Button>Data 関数を追加します。
[ 書式 ] ウィンドウで、ボタンのテキストを構成します。
- [Send Teams message to channel]\(Teams メッセージをチャネルに送信する\) のような静的テキストに既定のテキストを設定します。
- [無効] テキストを [Pick a project and type in a message first]\(プロジェクトを選択して最初にメッセージを入力する\) に設定します。
[アクション] で、[データ] 関数の横にある [条件付き書式 (fx)] ボタンを選択します。 OneLake カタログが開きます。
公開済みの
request_status_update関数を見つけて選択してください。関数を選択すると、[ 書式 ] ウィンドウに、 ワークスペース、 関数セット、関数名が読み取り専用の詳細として表示されます。
関数パラメーターをマップします。
パラメーター [バインドの種類] バインドされている projectId測る [Selected project id]測定requestedBy測る [Updated by]測定messageSlicer 入力スライサー ビジュアル (オートクリアが有効) 必要に応じて、[アクション] の [書式設定] ウィンドウで、結果が成功した後にレポートを更新するを有効にします。
動的ボタン テキストを構成する
データ関数ボタンの動的テキストを使用して、ユーザーがボタンを選択したときに発生するアクションを正確に表示します。 [更新] のような汎用ラベルの代わりに、ボタンにコンテキスト固有のテキスト ("セッション ABC の状態を進行中に更新する" など) を表示できます。
動的ボタン テキストを構成するには:
ボタンのラベルを生成するメジャーを作成します。 たとえば、この仕様では、選択したプロジェクト名と新しいステータスが結合されます。
Update status button text = "Update the status of " & SELECTEDVALUE(Project[Project name]) & " to " & SELECTEDVALUE('Status Options'[Status])データ関数ボタンの フォーマットウィンドウで、[Button> を展開します。
既定のテキストを動的メジャー (
[Update status button text]) に設定します。無効なテキストを静的テキストに設定し、必要な選択内容をユーザーに通知します (たとえば、"プロジェクトの選択、新しい状態、ノートの最初の追加" など)。
このボタンは、すべての必須パラメーターに値が含まれるまで無効なテキストを表示します。 ユーザーが選択を行うと、ボタンに特定のアクションを説明する動的テキストが表示されます。
(省略可能)ドリルスルー ボタンとページを追加する
ドリルスルー ページを追加して、選択したプロジェクトの状態更新の完全な履歴を表示できます。
[ 挿入 ] タブで、[ Button>Blank] を選択します。
[書式] ペイン内の ボタン で、テキストを設定します。
- 既定のテキスト: "すべての状態の更新を表示"
- 無効なテキスト: "プロジェクトを選択してすべての状態の更新を表示する"
[ アクション] で、アクションを有効にして、次の設定を行います。
- 型: ドリルスルー
- 宛先: 状態履歴ページを選択します (次の手順で作成)
新しいページを追加し、 ステータス更新履歴という名前を付けます。
ページの [書式 ] ウィンドウで、[ ページ情報 ] を展開し、[ ドリルスルー] を有効にします。 ドリルスルー フィールドとして
Project[Product name]を追加します。状態履歴を表示するビジュアルを追加します。
- カード: ステータス更新の合計数
- ボタン スライサー: 状態別の内訳
- 表: すべての状態の更新 (更新 ID、更新日、状態、メモ、更新者)
- 折れ線グラフ: 時間の経過に伴うアクティビティの更新
ユーザーがメイン レポート ページに戻ることができるように、[ 戻 る] ボタンを追加します。 [ 挿入 ] タブで、[ Button>Back] を選択します。
レポートを発行する
レポートを保存し、Power BI サービスに発行します。
レポート URL をコピーし、
POWERBI_REPORT_URLとして変数ライブラリに追加します。
ワークフローをテストする
要求状態の更新フローをテストする
公開されたら、分析処理タスクフローを使用して、ステータス更新を依頼できます。
更新するプロジェクトを選択する - テーブル内のプロジェクト行を選択して、フィルター コンテキストを設定します。
または、チーム チャネルにメッセージを送信する - 入力スライサーにメッセージを入力します (たとえば、"この更新プログラムを入手できますか?")。
[ チャネルにチーム メッセージを送信 する] ボタンを選択します。
アクションが正常に完了すると、 要求の送信 確認が表示されます。
Teams チャネルで件名の Project Status Update アダプティブカードを探し、要求の詳細を確認してください。
プロジェクト所有者は、アダプティブ カードで [プロジェクトの状態の更新 ] を選択してレポートを開き、その状態を更新できます。
更新状態フローをテストする
公開した後、トランズリティカルタスクフローを使用してプロジェクトの状態を更新できます。
更新するプロジェクトを選択する - テーブル内のプロジェクト行を選択して、フィルター コンテキストを設定します。
新しい状態は何ですか? - ボタン スライサーを使用して、新しい状態 (進行中 など) を選択します。
この状態更新のメモを追加する - 入力スライサーにメモを入力します (例: "Started to record demo")。
[ 更新 ] ボタンを選択して、状態の変更をレイクハウスに書き戻し、Teams の通知を送信します。
アクションが正常に完了すると、 要求の送信 確認が表示されます。
Teams チャネルで Project Status Update Adaptive Card を確認し、状態変更の詳細を確認してください。
関連するコンテンツ
タスク フローの変換
レポートビジュアル
DAX 関数
ファブリック データ
- ユーザー データ関数の概要
- ユーザー データ関数の作成
- ユーザー データ関数をデータ ソースに接続する
- 変数ライブラリの作成と管理
- Fabric SQL Database の概要
- Lakehouse の概要
- Direct Lake の概要
- 具体化された湖のビューの概要
Microsoft Teams
